Quinze notions, et ce que chacune change dans une décision
Le fabricant des batteries prévient Olivier : la livraison des chariots de Saint-Priest pourrait avoir six semaines de retard. Selon la personne à qui il en parlera, on lui répondra appétence, risque résiduel ou réserve pour aléas, car chaque méthode de gestion des risques a son vocabulaire et ne met pas toujours la même chose derrière le même mot. Ses questions à lui ne changent pas : qu'est-ce qui peut mal tourner, à quel point, qui s'en occupe, et qui doit décider ?
Les quinze notions de cette page suivent le chemin d'une telle alerte. Il faut d'abord l'écrire et la mesurer : le risque, ses cotations, la matrice, la vélocité. Puis savoir si elle dépasse ce que l'organisation accepte : l'appétence, la tolérance. La traiter : le registre, le nœud papillon, les stratégies de traitement, les indicateurs. La suivre dans le temps, jusqu'au jour où elle se réalise peut-être : les revues, le risque survenu. Reste à chiffrer ce qu'elle peut coûter et à la faire monter jusqu'à qui décide : la provision, l'escalade, la gouvernance. Chaque notion y reçoit le nom que lui donnent les grandes méthodes, et renvoie à l'épisode où on la voit dans Riskr.
Les méthodes citées sont présentées sur la page Les méthodes sans le jargon, et la table de correspondance met leurs vocabulaires côte à côte. Les textes de l'ISO, de MoR, de PRINCE2 et de COSO sont payants : ce qui en est dit ici s'appuie sur leurs pages officielles et sur des résumés publics concordants, pas sur une citation du texte intégral.
Le risque : un événement incertain et l'objectif qu'il menace
Avant d'ouvrir une fiche pour l'alerte du fabricant, Olivier doit savoir ce qu'il va y écrire. Le risque, est-ce le fabricant, le retard, ou la date de mise en service ? Écrire « le fournisseur » ne dirait ni ce qui peut arriver ni ce que cela menace. « Le fabricant ne livre pas les batteries à temps, et la mise en service de janvier glisse » dit les deux, et c'est ce qui fait un risque : un événement qui peut se produire, ou non, et qui aurait un effet sur ce que l'on cherche à atteindre, qu'il s'agisse d'une date, d'un budget, d'un niveau de qualité ou d'un bénéfice promis. Il y faut une incertitude, puisqu'on ne sait pas si cela arrivera, et un objectif, sans quoi peu importe que cela arrive. Tant qu'il n'est pas arrivé, un risque n'est pas encore un problème.
L'ISO 31000 ramasse cette idée en une formule, « l'effet de l'incertitude sur les objectifs », que l'Orange Book britannique reprend mot pour mot. Cet effet est un écart par rapport à l'attendu, dans un sens ou dans l'autre, si bien qu'un risque n'est pas forcément défavorable : un imprévu peut aussi jouer en votre faveur. Le PMI et PRINCE2 parlent d'un événement incertain qui aurait un effet positif ou négatif sur les objectifs, et en tirent deux catégories distinctes, la menace (threat) et l'opportunité (opportunity), chacune avec ses stratégies. COSO, qui s'adresse aux directions générales, rattache plutôt le risque à la stratégie et à la performance de l'entreprise.
Riskr suit le PMI et PRINCE2 : chaque risque est une menace ou une opportunité, et chaque fiche demande l'événement incertain et l'objectif concerné. Les opportunités ont leurs propres stratégies et ne viennent pas réduire la provision pour pertes. Ce que l'on cherche en remplissant la fiche, c'est une phrase qu'une personne absente ce jour-là comprendra sans contexte, six mois plus tard. L'épisode 2 suit la création d'un risque, de l'alerte du fournisseur à la fiche complète. Une fois le risque écrit, il faut dire à quel point il est grave.

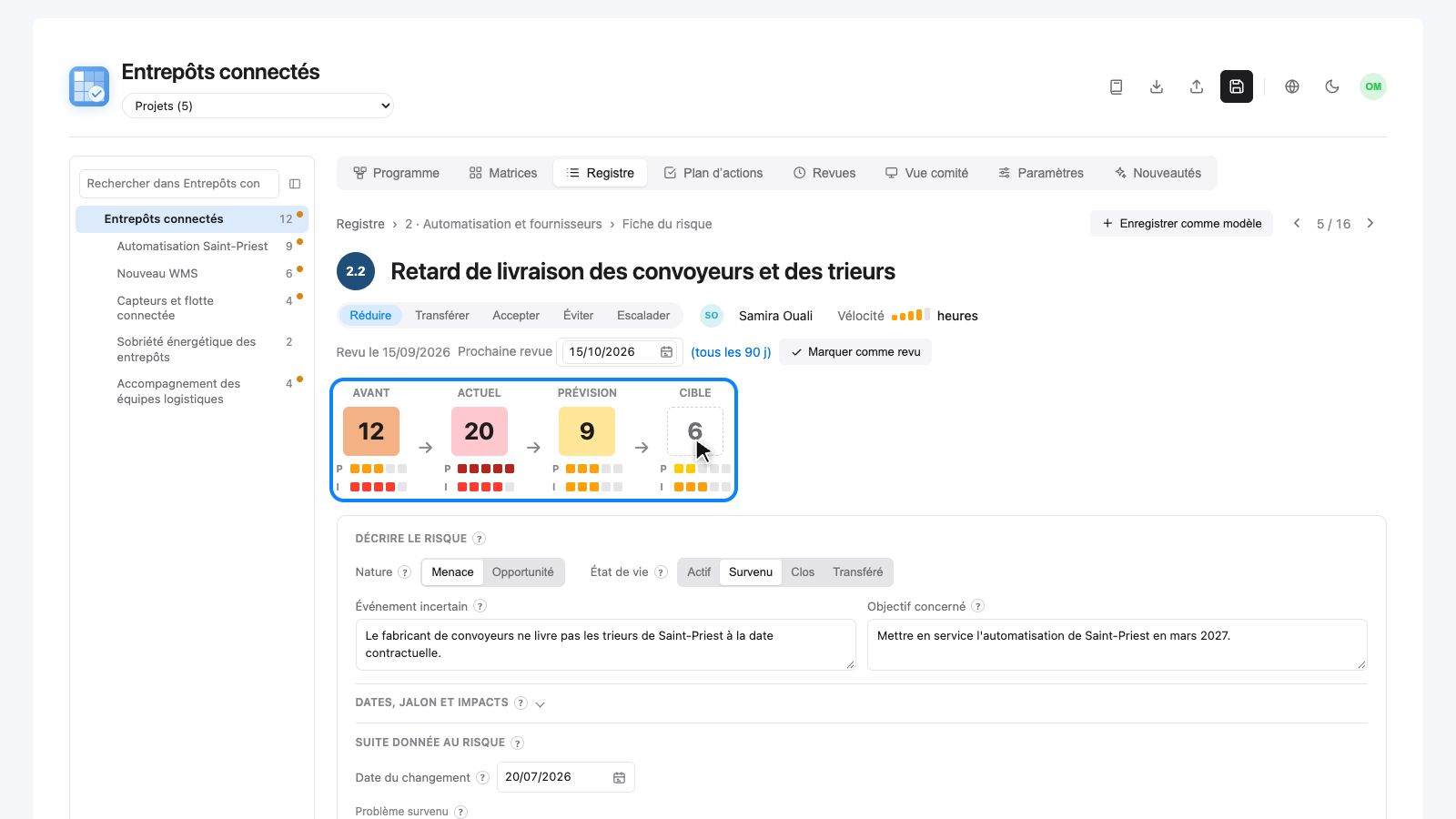

Quatre cotations pour séparer le constat de l'espoir
Le retard des convoyeurs de Saint-Priest porte quatre notes dans Riskr : 12, 20, 9 et 6. Quand le comité demandera si c'est grave, laquelle Olivier doit-il donner ?
Coter un risque, c'est lui donner une note pour pouvoir le comparer aux autres. La façon la plus répandue croise deux échelles de 1 à 5, la probabilité (a-t-il des chances d'arriver ?) et l'impact (à quel point ferait-il mal ?), dont le produit donne une note sur 25. Les quatre notes du 2.2 répondent chacune à une question différente. Le 12 est la note du risque si l'on ne faisait rien, le risque inhérent, ou brut (inherent, gross) ; la fiche l'affiche « Avant ». Le 20 est la note actuelle, la position observée à la dernière revue. Le 9 est la prévision, la note attendue une fois les mesures prévues appliquées, autrement dit le risque résiduel, ou net (residual, net) : ce qui reste après traitement. Toutes les méthodes distinguent au moins ces deux temps, l'inhérent et le résiduel, et ces mots sont ceux du PMI, de PRINCE2, de MoR et de l'Orange Book. Le 6 est la cible, ce que COSO ajoute sous le nom de risque cible (target residual risk) : le niveau que l'on se fixe, dans les limites de l'appétence.

C'est en comparant ces notes qu'on sait si l'on progresse, et si le plan suffit. Quand la prévision reste au-dessus de la cible, comme ici, il faut une mesure de plus, ou accepter l'écart formellement.
La note à donner au comité est le 20. Aucune de ces méthodes ne nomme pourtant clairement la différence entre ce que les mesures devraient donner et ce que l'on constate aujourd'hui. Or un plan d'actions voté en juin n'a rien réduit en septembre si les mesures ne sont pas faites. Une colonne « résiduel » unique mélange les deux : elle présente l'effet espéré du plan comme s'il était acquis, et le comité croit le risque maîtrisé alors qu'il ne l'est pas encore. Riskr sépare donc l'actuel, que les mesures non terminées ne font pas baisser, de la prévision, qui reste un jugement que l'équipe pose en revue (épisode 4). L'appétence se compare à l'actuel : on décide sur ce qui est, pas sur ce qu'on espère.
Reste une bizarrerie : 20 aujourd'hui, pour 12 sans aucune mesure. Le risque survenu explique pourquoi l'actuel peut dépasser l'inhérent.
La matrice des risques montre où se concentre l'exposition, et ce qui a bougé
Quatre notes par risque, seize risques au programme, et un point d'équipe dans une heure : ce lundi matin, Olivier ne relira pas seize lignes de chiffres. La matrice, ou carte des risques, place chaque risque dans une grille, la probabilité de gauche à droite et l'impact de bas en haut. On voit d'un coup d'œil où se concentre l'exposition, et en comité elle montre ce qu'un tableau de trente lignes ne montre pas. Ses couleurs traduisent la note par simple convention, du vert pour les risques faibles jusqu'aux teintes chaudes pour les critiques.
L'outil a plusieurs noms. Le PMI parle de matrice probabilité-impact (probability and impact matrix), l'outil de son analyse qualitative ; PRINCE2 et MoR de grille probabilité-impact et de profil de risque synthétique (summary risk profile). L'ISO/IEC 31010, le catalogue de techniques qui accompagne l'ISO 31000, la décrit parmi ses techniques d'évaluation. En France, on parle volontiers de cartographie des risques, notamment dans les guides de l'AMRAE.

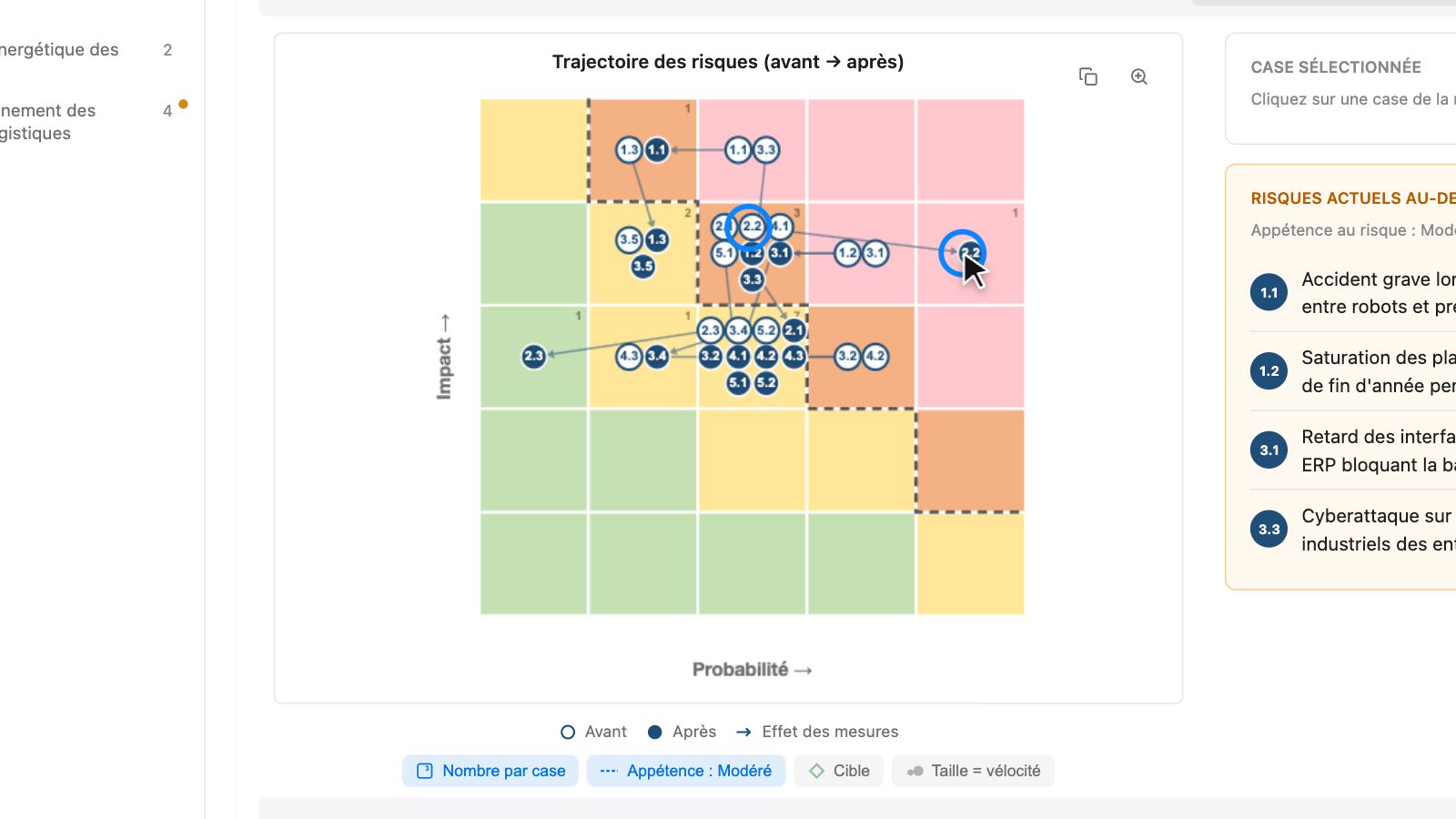

Seule, une matrice reste une photo : elle montre où sont les risques à un instant donné, sans dire s'ils bougent. Elle devient utile quand on compare l'avant et l'après, pour savoir si les mesures servent à quelque chose. Riskr le fait en trajectoire : une flèche va de chaque risque tel qu'il serait sans mesure jusqu'à sa position actuelle.

L'autre lecture utile passe par la ligne pointillée, tracée au niveau de l'appétence : ce qui se trouve au-delà exige une décision. La carte peut aussi se lire sans mesure, aujourd'hui, ou les deux côte à côte, et des options ajoutent la cible (un losange) et la vélocité (la taille de la bulle). Un clic sur une case filtre le registre. Au-delà de trente risques, dans un portefeuille par exemple, Riskr dessine une bulle par case avec le nombre de risques qu'elle contient. L'épisode 1 montre comment lire la carte, l'épisode 8 comment lire celle d'un portefeuille.
Vélocité et date probable : quand le risque peut arriver, et à quelle vitesse il frappe
Le retard des batteries et une cyberattaque sur les systèmes industriels des entrepôts peuvent tomber dans la même case de la matrice. Olivier n'a pourtant pas le même temps pour agir sur l'un et sur l'autre. Une pénurie de cellules s'annonce des semaines à l'avance et produit ses effets lentement, alors qu'une cyberattaque peut arrêter un entrepôt en quelques heures. Dire d'un risque qu'il est « urgent » mélange donc deux questions : quand peut-il arriver, et, une fois déclenché, à quelle vitesse fait-il mal ?
Le PMI a un mot pour chacune, et même un troisième. La proximité (proximity) est la période pendant laquelle le risque peut toucher les objectifs, l'urgence (urgency) le temps dont on dispose pour y répondre utilement. La vélocité (risk velocity), que le PMI met en avant dans ses publications récentes, mesure la vitesse à laquelle l'impact se produit une fois le risque déclenché. PRINCE2 et MoR suivent surtout la proximité, dans une colonne du registre.
Riskr sépare les deux questions dans la fiche. La date probable de survenue tient lieu de proximité ; la vélocité se règle de 1, lente (des mois), à 5, immédiate. Pour les batteries, Olivier l'a réglée sur « semaines » (épisode 2).

La vitesse est la question qu'on oublie. Un risque proche mais lent laisse le temps de voir venir. Un risque lointain mais foudroyant oblige à agir tout de suite, car une fois déclenché il ne laissera aucun délai : ses barrières doivent être en place avant. Sur la matrice, l'option « Taille = vélocité » grossit les bulles des risques rapides pour qu'on ne les confonde pas avec leurs voisines de case. Sans ce repère, on traite d'abord ce qui est proche, et l'on découvre trop tard qu'un risque rapide n'avait aucune barrière.

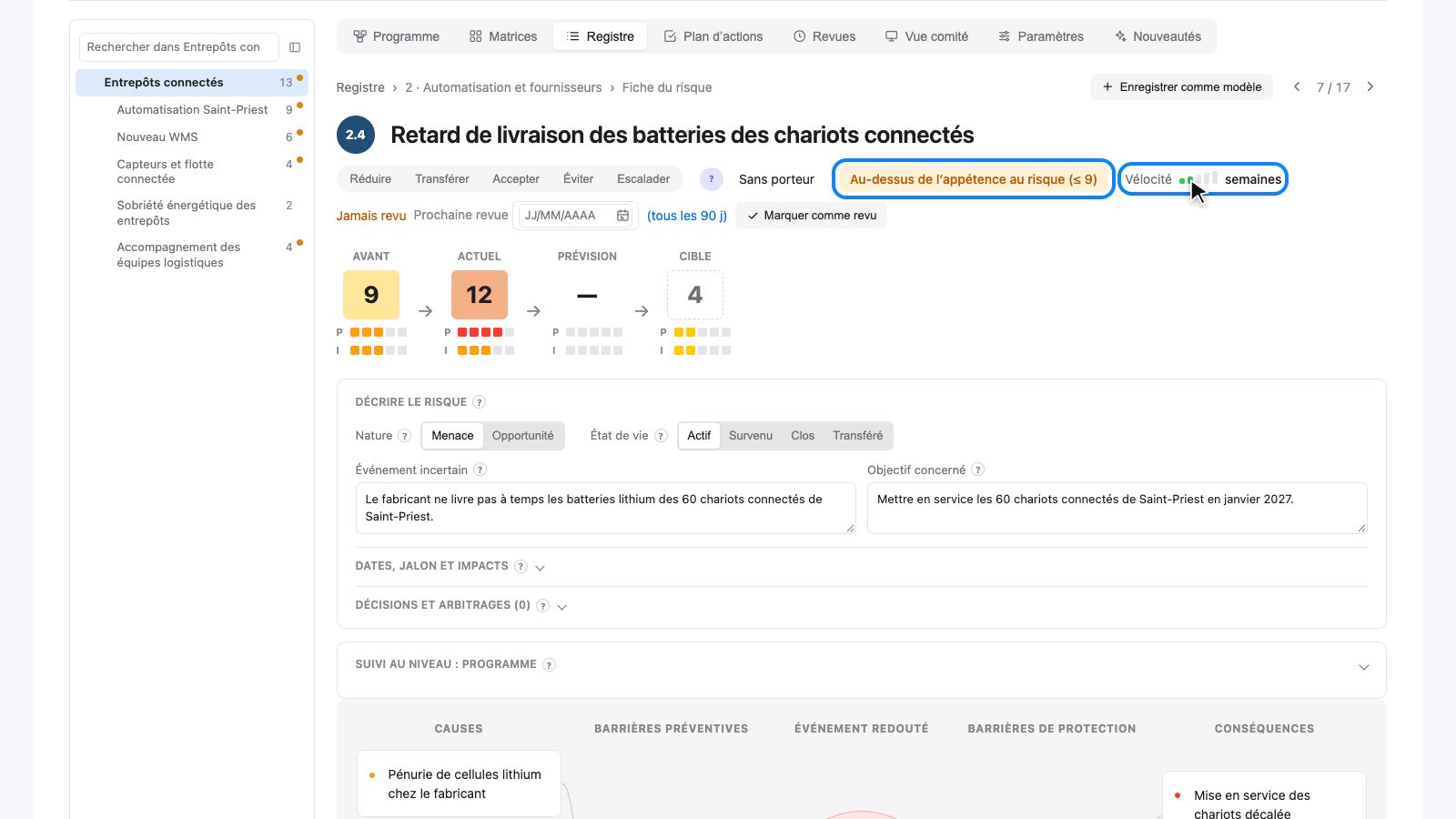

L'appétence, la ligne au-delà de laquelle quelqu'un décide

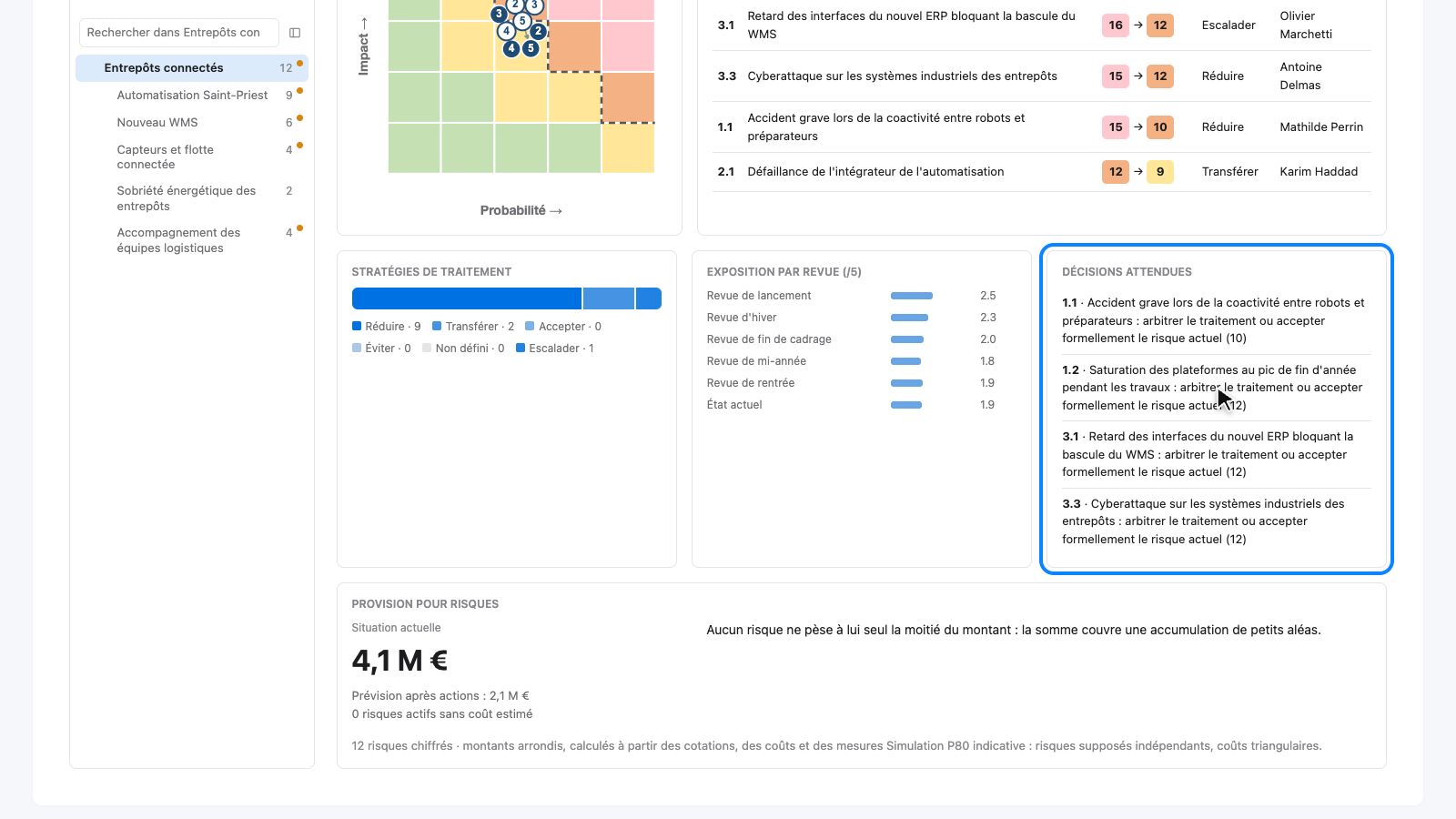

Le risque des batteries est maintenant écrit, coté et daté, et sa fiche affiche aussitôt une mention orange : « Au-dessus de l'appétence au risque (≤ 9) ». Olivier se demandait s'il pouvait le laisser à son équipe ou s'il devait le porter devant sa sponsor ; la mention a répondu. L'appétence est le niveau de risque qu'une organisation accepte de laisser courir sans décision particulière. En dessous, les équipes gèrent. Au-dessus, quelqu'un qui en a le pouvoir tranche : renforcer le traitement, ou accepter le risque formellement, en connaissance de cause.
Cette ligne existe dans toute organisation, même quand personne ne l'a écrite : c'est le seuil à partir duquel votre sponsor veut être prévenu. L'écrire change deux choses. Le comité n'examine plus tous les risques, seulement ceux qui dépassent, si bien que son ordre du jour se fait presque seul. Et un risque accepté au-dessus du seuil devient une décision datée, prise par quelqu'un, au lieu d'un oubli.
Dans Riskr, l'appétence est une note sur 25, fixée dans le cadre du programme : 9, « Modéré », pour Entrepôts connectés. Elle trace les pointillés de la matrice (épisode 1) et le trait orange du registre. Chaque risque dont la cotation actuelle la dépasse devient une décision attendue dans la vue comité (épisode 6).

Le mot vient surtout de COSO, le cadre de gestion des risques écrit pour les directions générales. COSO demande à chaque organisation de fixer son appétence au regard de la valeur qu'elle veut créer, préserver et réaliser. Le PMI l'emploie pour le degré de risque qu'on accepte en vue d'un bénéfice, et l'Orange Book britannique lui a consacré une note en 2020. L'ISO la définit dans son vocabulaire commun, le Guide 73, comme la quantité et le type de risque qu'une organisation est prête à rechercher ou à conserver ; la norme ISO 31000 elle-même parle plutôt de « critères de risque ». MoR insiste sur la suite : fixée en haut, l'appétence doit être connue à chaque niveau, sinon un programme travaille sans savoir ce que sa direction accepte. C'est le rôle de la tolérance déléguée.

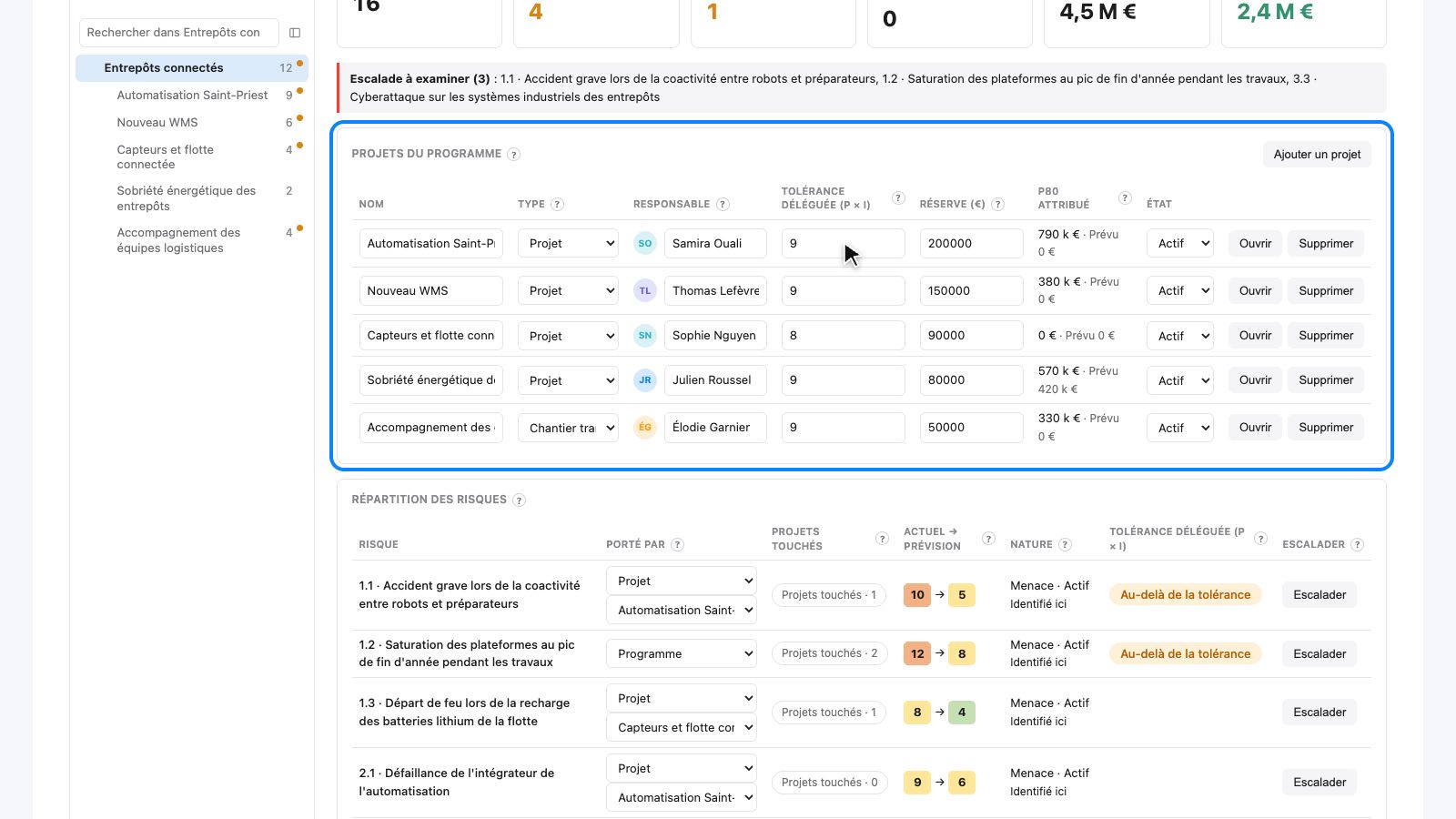

La tolérance déléguée, la marge dans laquelle chaque projet gère seul
Olivier dirige cinq projets et ne peut pas examiner lui-même tous leurs risques. Que ses chefs de projet peuvent-ils régler sans lui, et qu'est-ce qui doit remonter ? L'appétence ne suffit pas à répondre : c'est la règle de l'organisation, pensée pour l'ensemble. Appliquer ce plafond tel quel à chaque projet étoufferait les petits projets ou laisserait filer les gros. Il faut une marge laissée à chacun, la tolérance. Le directeur de programme confie à chaque chef de projet un niveau jusqu'auquel celui-ci gère seul, et au-delà duquel le risque remonte, ce qui répartit le travail sans faire perdre le contrôle.
Dans Entrepôts connectés, chaque projet a reçu la sienne, une note sur 25, inscrite à côté de son responsable et de sa réserve.

Laissée à zéro, la tolérance d'un projet cède la place au seuil du programme. Un risque qui la dépasse est signalé « au-delà de la tolérance » et apparaît parmi les escalades à examiner, tandis qu'un point orange marque son projet dans la liste de gauche (épisode 7).
Entre les deux mots, la différence est d'intention : l'appétence dit ce que l'on veut bien prendre, la tolérance jusqu'où l'on peut aller avant de prévenir quelqu'un. Les méthodes, elles, ne rangent pas exactement la même chose sous le second. Pour le PMI, la tolérance est le volume de risque qu'une organisation ou une personne supportera, et le seuil (risk threshold) la marge acceptable autour d'un objectif, au-delà de laquelle on ne tolère plus. L'ISO y voit, dans son Guide 73, la disposition à supporter le risque après traitement. MoR décline l'appétence en seuils et en tolérances à chaque niveau de l'organisation. L'Institute of Risk Management ajoute un étage au-dessus, la capacité (risk capacity) : ce qu'une organisation peut encaisser sans mettre sa survie en jeu. On cite souvent l'échelle qui en résulte, de la capacité à l'appétence puis à la tolérance. Riskr n'a pas de champ « capacité », et c'est l'appétence qui y joue le rôle de plafond.
Le registre : un responsable pour chaque risque, un porteur pour chaque mesure

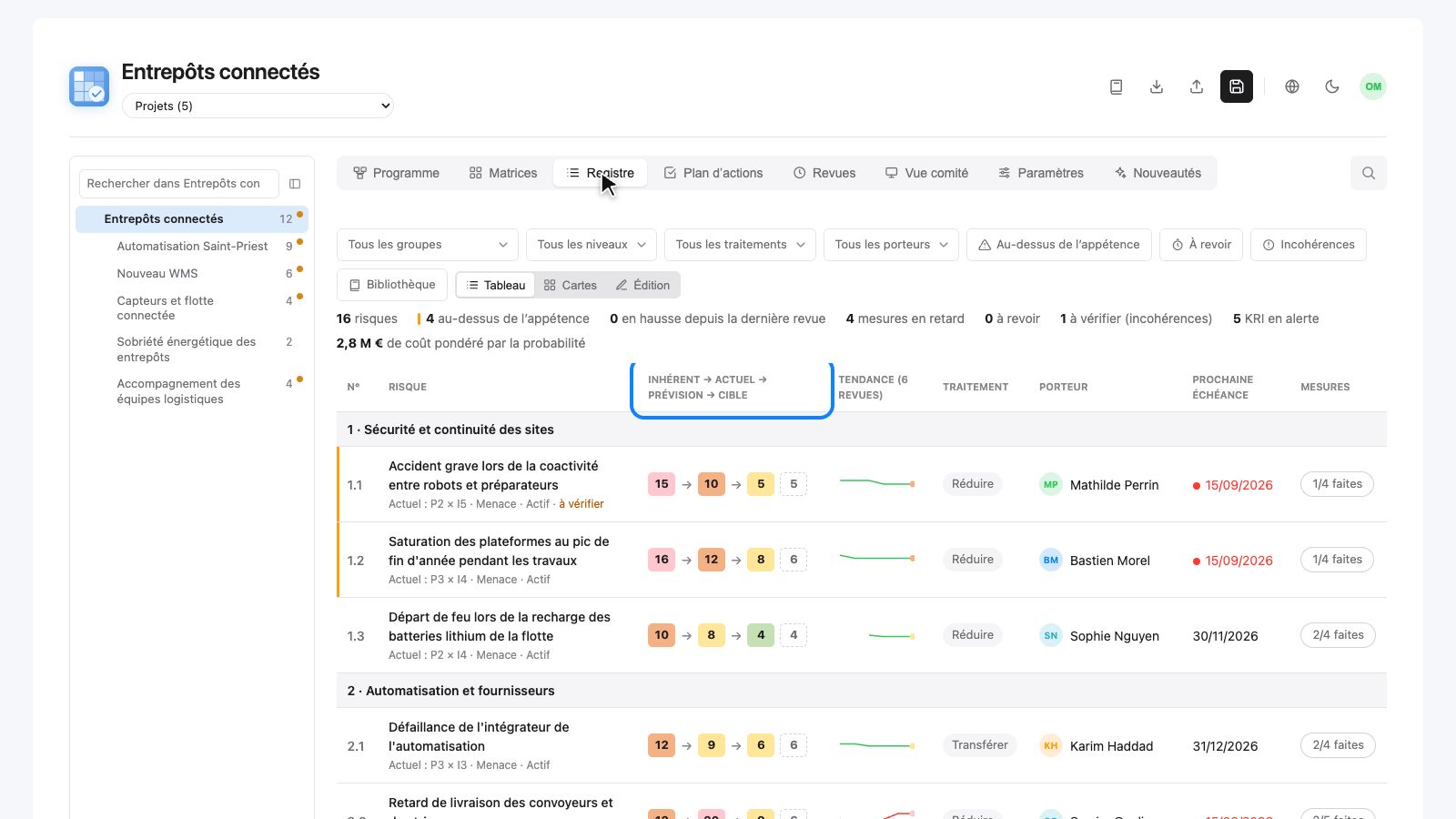

Savoir qu'un risque attend une décision ne dit pas encore qui va s'en occuper. Avant de créer la fiche des batteries, Olivier avait d'abord cherché dans le registre si le risque n'y figurait pas déjà, parce que deux personnes qui suivent le même risque s'en occupent chacune à moitié. Le registre (risk register, dans toutes les méthodes) est la liste de tous les risques d'un projet ou d'un programme, une ligne par risque : ce qui peut arriver, sa note, ce que l'on fait, qui s'en occupe. C'est l'outil de base, et souvent le seul. Sa qualité tient à deux règles simples, pas de doublon et pas de risque sans un nom en face.

Celui de Riskr montre pour chaque risque ses quatre cotations, sa tendance sur les dernières revues, son traitement et son responsable ; un trait orange signale ceux qui dépassent l'appétence.
Reste à savoir quel nom écrire. Toutes les méthodes désignent un propriétaire du risque (risk owner), la personne qui le suit, en rend compte et choisit la réponse. Celui qui répond du risque devant le comité n'est pourtant pas forcément celui qui fait le travail : un directeur de programme porte un risque de dépendance, et c'est un chef de projet qui négocie avec le fournisseur. Si le registre ne garde qu'un nom, on ne sait plus qui relancer. PRINCE2 et MoR vont donc un cran plus loin et distinguent du propriétaire l'exécutant (risk actionee), qui mène une action précise sous son autorité ; les deux peuvent être la même personne. Le PMI parle surtout du propriétaire, et la délégation vers celui qui agit y reste plus informelle. Riskr reprend la distinction de PRINCE2 et MoR : le risque a un responsable, et chaque mesure du plan d'actions a son porteur et son échéance. L'épisode 2 montre la création d'un risque, l'épisode 4 le suivi des mesures.

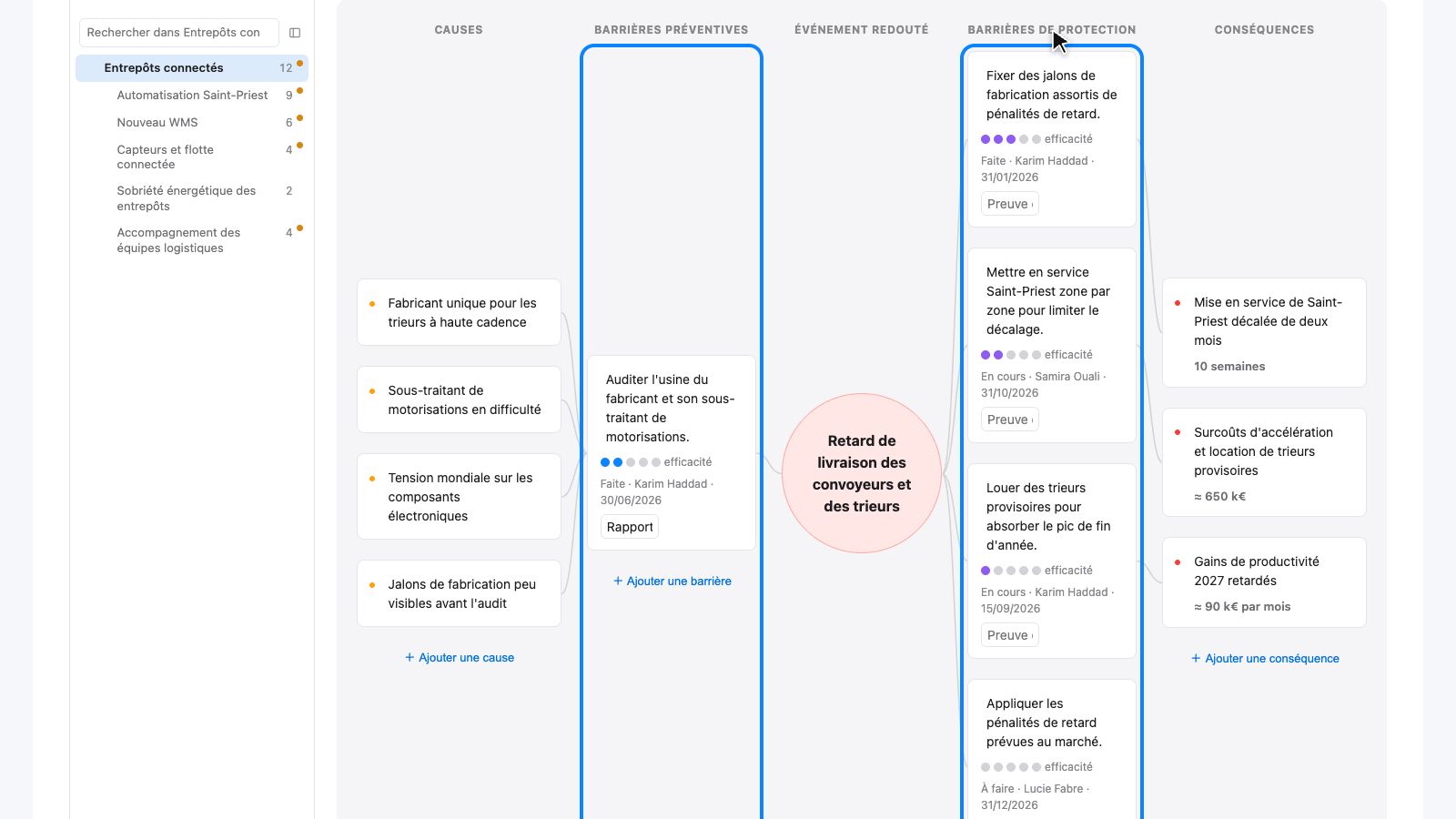

Le nœud papillon montre de quel côté du risque on est protégé
Un nom en face du risque ne dit pas encore ce qui protège le programme. On empile volontiers des mesures du côté des causes, pour que « ça n'arrive pas », et l'on oublie de préparer la suite : si le retard arrivait malgré tout, qu'aurait-on prévu pour en limiter les dégâts ? Le nœud papillon est une façon de dessiner un risque pour se poser la question avant. Au centre se trouve l'événement redouté, à gauche ce qui peut le provoquer, à droite ce qu'il entraînerait. Entre les deux viennent les barrières, celles de gauche pour empêcher l'événement d'arriver, celles de droite pour en limiter les dégâts, et l'on voit ainsi d'un coup d'œil de quel côté on est protégé, et de quel côté on ne l'est pas.
La fiche de chaque risque, dans Riskr, a cette forme : causes, barrières préventives, événement redouté, barrières de protection, conséquences. Celle du retard des convoyeurs penche nettement à droite.

C'est voulu : une fois le retard confirmé, seules les barrières de droite comptaient encore, comme chaque fois que l'événement se produit malgré tout. Chaque mesure y est une barrière, avec son état, la personne qui la mène, son échéance et une efficacité notée de 1 (simple constat) à 5 (très forte). Une mesure qui n'est pas encore signée ne protège presque rien, et sa note le dit. L'épisode 2 montre comment écrire les causes et les conséquences, l'épisode 4 comment poser les barrières.
La technique vient de la sécurité industrielle. L'ISO/IEC 31010, le catalogue de techniques qui accompagne l'ISO 31000, la décrit : elle réunit autour d'un même événement l'arbre de ses causes et celui de ses conséquences, avec des barrières préventives d'un côté et des barrières de protection de l'autre. Elle n'appartient en propre ni au PMI, ni à PRINCE2, ni à MoR, qui s'en servent comme d'un outil d'analyse parmi d'autres.
Les stratégies de traitement obligent à nommer son choix, même celui de ne rien faire
Ajouter des barrières, c'est réduire le risque. Face au retard d'un fournisseur, c'est une réponse parmi d'autres, et il n'en existe qu'une poignée. On peut réduire le risque en agissant sur sa probabilité ou sur son impact, le transférer à un tiers par contrat ou par assurance, l'éviter en renonçant à l'activité qui le crée, ou l'accepter en connaissance de cause. Pour une opportunité, on cherche au contraire à la saisir, à la renforcer ou à en partager le bénéfice. Riskr en garde la liste : une menace s'y traite par Réduire, Transférer, Accepter, Éviter ou Escalader, une opportunité par Exploiter, Renforcer, Partager, Accepter ou Escalader. Nommer la stratégie oblige à dire ce que l'on a choisi, y compris quand on a choisi de ne rien faire.
Ces verbes viennent de plusieurs méthodes. Le PMI propose pour les menaces éviter, transférer, atténuer (mitigate), accepter et, depuis la 6e édition du PMBOK (2017), escalader ; pour les opportunités, exploiter, partager, améliorer (enhance), accepter et escalader. C'est à lui que Riskr emprunte l'escalade. PRINCE2 et MoR disent réduire (reduce) plutôt qu'atténuer, et c'est leur verbe que Riskr a gardé ; ils prévoient aussi de rejeter (reject) une opportunité, et ajoutent le repli (fallback) : un plan préparé et chiffré, prêt à être déclenché si le risque survient. Riskr n'en fait pas une stratégie à part, et un plan de repli s'y décrit comme une barrière de protection dans le nœud papillon. COSO emploie une seule liste pour les menaces et les opportunités (accepter, éviter, poursuivre, réduire, partager), et l'ISO 31000 raisonne en options de traitement communes aux deux.
Deux de ces stratégies prêtent à confusion. Accepter un risque n'est pas le laisser faire : c'est une décision, qui doit être prise par quelqu'un qui en a le pouvoir et notée avec sa raison. Escalader ne sert pas davantage à se débarrasser du risque ; on le confie à qui peut décider, parce que la solution dépasse votre périmètre. La vue comité résume les stratégies du programme et liste les décisions attendues (épisode 6).

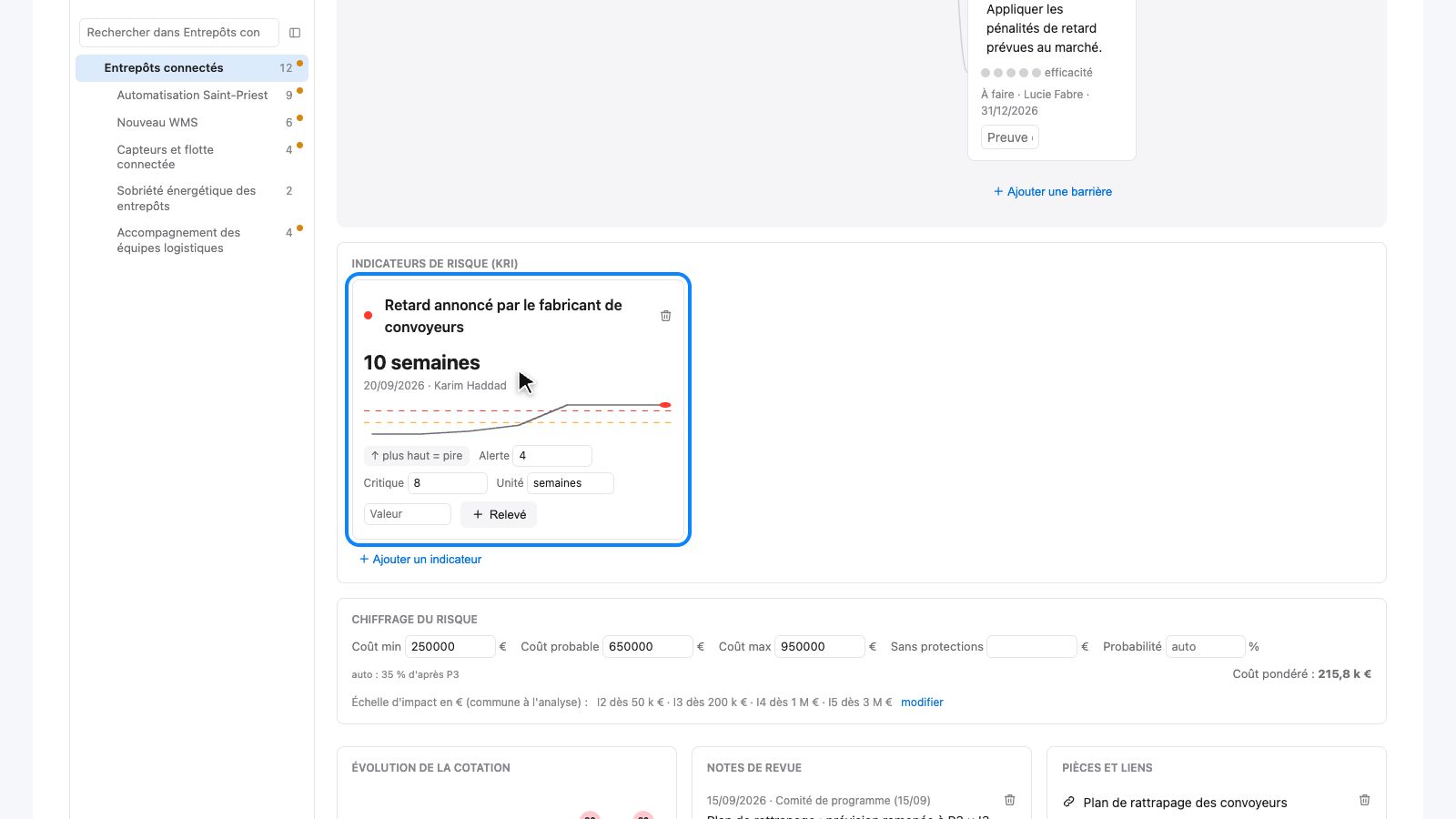

Les indicateurs de risque (KRI) disent si un risque se rapproche
Quelle que soit la stratégie choisie, il faut savoir entre deux revues si le risque avance, et « ça a l'air d'aller » est souvent tout ce qu'on en sait. Un indicateur de risque remplace cette impression par une mesure : un chiffre que l'on relève régulièrement pour savoir si le risque se rapproche, comme le retard annoncé par un fournisseur, le taux d'occupation d'un entrepôt ou le nombre de postes non pourvus. On convient à l'avance de deux seuils. Au-delà du premier, on surveille de près ; au-delà du second, on agit.
Pour le retard des convoyeurs, Olivier relève chaque mois le retard annoncé par le fabricant.

Souvent, la courbe parle plus que la valeur du jour : un retard qui ne s'aggrave plus depuis deux mois est déjà une information à donner au comité. Dans Riskr, chaque fiche peut porter ses indicateurs, avec un seuil d'alerte, un seuil critique et des relevés datés et signés. Ceux qui sont en zone critique remontent dans la vue comité parmi les arbitrages à demander, avec les risques au-dessus de l'appétence (épisode 3).
Le nom d'indicateur clé de risque (key risk indicator, KRI) vient de la gestion des risques d'entreprise plus que des méthodes de projet. On le distingue de l'indicateur de performance (KPI), qui mesure un résultat, et l'on sépare souvent les indicateurs avancés (leading), qui annoncent, des indicateurs retardés (lagging), qui confirment. Un bon indicateur est avancé, simple à relever et rattaché à un risque précis. Riskr ne fait pas cette distinction et traite tous ses indicateurs comme des signaux d'approche.

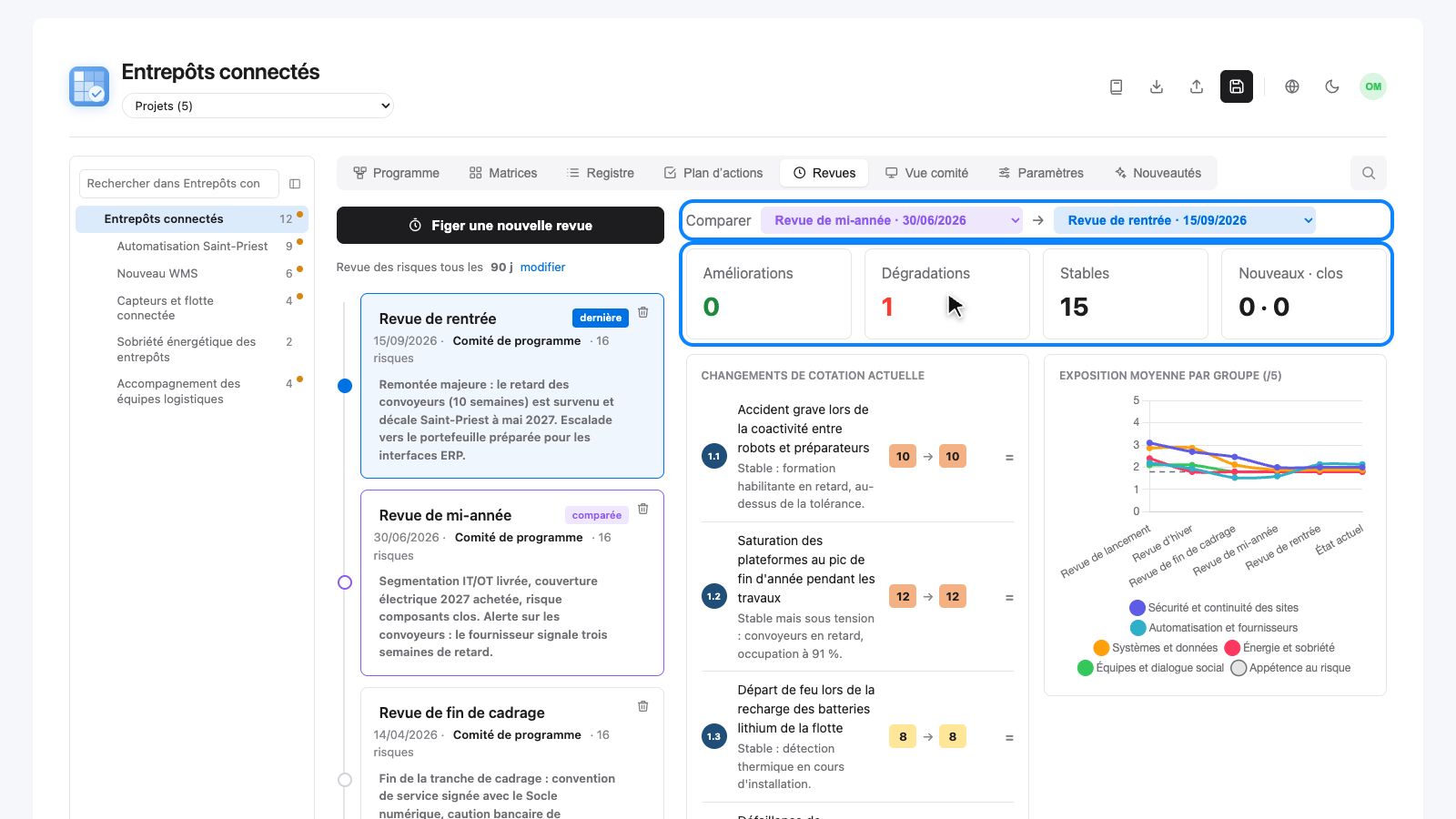

La revue, pour savoir si cela va mieux que la dernière fois
Un indicateur suit un risque ; la revue reprend tout le registre. Le 15 septembre, Olivier a tenu la revue de rentrée du programme avec une question en tête : qu'est-ce qui a vraiment changé depuis l'été ? Un registre que l'on ne relit pas vieillit vite. Les notes ne correspondent plus à la situation, et des mesures faites depuis longtemps restent « en cours ». La revue est le moment où l'on reprend les risques un par un pour mettre à jour leurs notes et leurs mesures, et la cadence en fixe le rythme minimal. Toutes les méthodes en font une étape du processus : la surveillance et la revue (monitoring and review) pour l'ISO 31000, les revues régulières des risques pour PRINCE2 et MoR, la surveillance des risques pour le PMI. Aucune n'impose de fréquence, que chaque organisation choisit selon ses enjeux. Riskr propose 90 jours par défaut et fait apparaître les risques à revoir, et un export crée les rappels de revue dans votre agenda.
La revue tourne vite au rituel : on relit la liste, on change peu de chiffres, on repart avec le même tableau. Elle devient utile quand on la compare avec la précédente, ce qui suppose d'en garder une trace. Dans Riskr, « Figer une revue » photographie les notes de tous les risques à une date. Le registre peut ensuite changer, la photo ne bouge plus, et c'est ce qui rend les comparaisons fiables. Deux revues figées se comparent, avec les améliorations, les dégradations et leurs motifs.

Olivier peut ainsi répondre à la question que pose tout comité : est-ce que cela va mieux ? Le motif noté à chaque changement compte autant que la note, car dans six mois le chiffre seul ne dira plus rien, la raison si. La comparaison se fait dans l'onglet Revues (épisode 5).

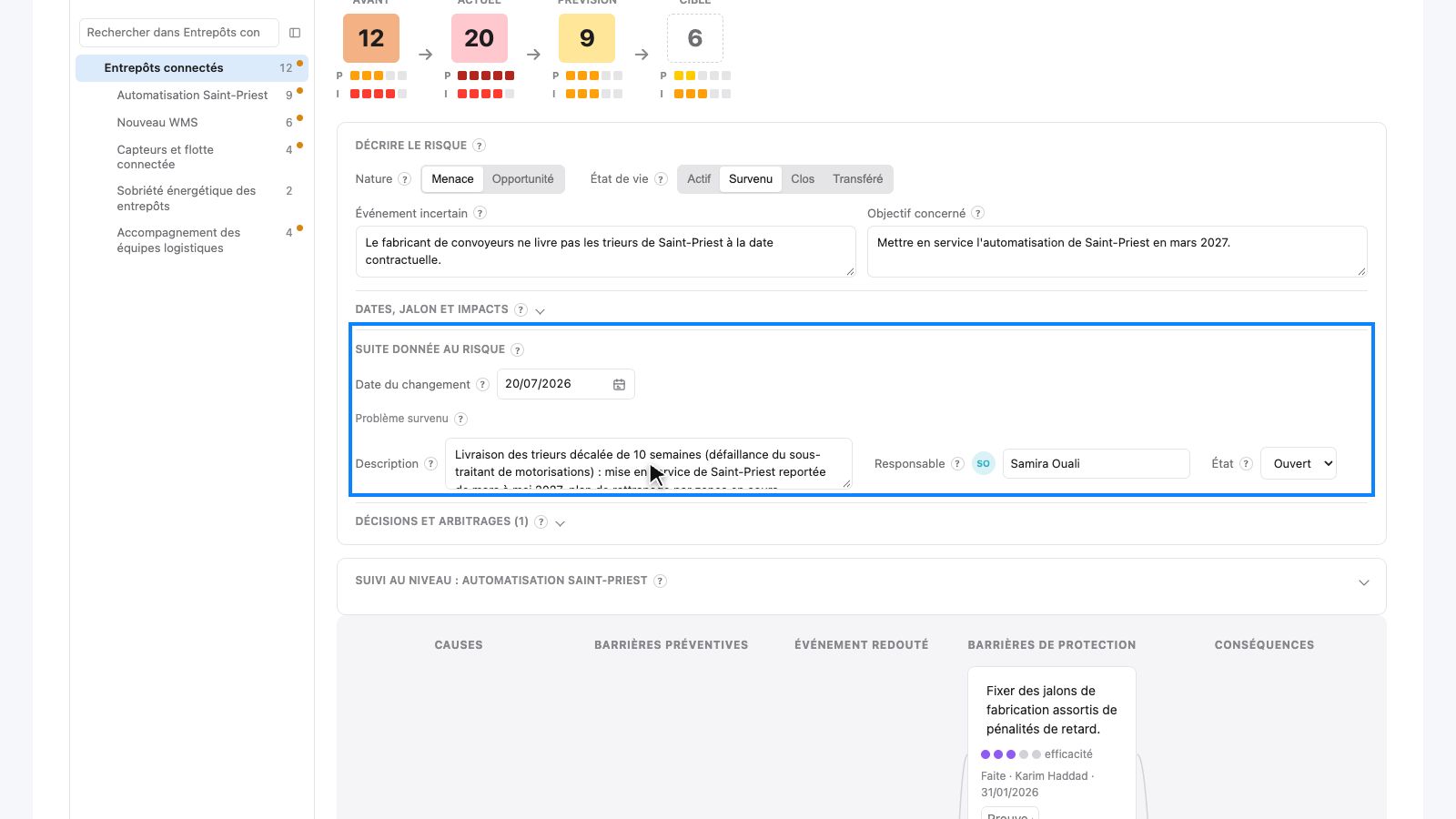

Un risque survenu devient un problème à gérer
Pendant l'été, un seul risque a bougé dans le registre d'Olivier, et c'est pour s'aggraver : le 2.2. Le 20 juillet, le fabricant des convoyeurs a confirmé dix semaines de retard sur les trieurs de Saint-Priest, et le risque est devenu réalité. Faut-il fermer sa fiche, puisqu'il n'y a plus d'incertitude ? Ce serait perdre son histoire : pourquoi on l'avait vu venir, ce qu'on avait prévu, ce qu'il a coûté. Un risque, par définition, n'est pas encore arrivé. Le jour où il arrive, il change de nature et devient un problème à gérer, avec un responsable, des actions et, un jour, une résolution.
PRINCE2 et MoR sont les plus nets sur ce passage : un risque qui se matérialise devient un point à traiter (issue), un objet distinct, géré pour lui-même. Le PMI suit les risques avérés dans un journal des problèmes (issue log), séparé du registre des risques. L'ISO 31000 et COSO ne nomment pas cette étape, qui relève de la gestion de projet courante. Riskr suit la logique de PRINCE2 et MoR. Un risque y est actif, survenu, clos ou transféré, et quand il passe à « Survenu », sa fiche ouvre un volet « Problème survenu », daté, avec sa description, la personne qui en répond et son état, ouvert ou résolu.

Une question déroute souvent : que devient la note d'un risque qui est arrivé ? La probabilité mesure les chances qu'un événement se produise. Une fois qu'il s'est produit, le doute n'existe plus, et elle passe au maximum de l'échelle. La note actuelle peut donc dépasser la note inhérente, et c'est normal : le 12 du 2.2 mesurait un retard possible, son 20 mesure un retard réel. Le risque quitte aussi les rappels de revue et le calcul de la provision, puisqu'il n'est plus un aléa mais une dépense (épisode 3).
Provision P80, réserve et Monte Carlo : combien garder de côté sans tout additionner
Les autres risques du programme peuvent encore coûter, ou non, et au comité Olivier sait qu'on lui demandera combien il faut garder de côté. Additionner les coûts de tous les risques serait prudent à l'excès, puisque tous ne surviendront pas. La provision se calcule par la méthode de Monte Carlo, qui rejoue le projet des milliers de fois : à chaque tirage, chaque risque survient ou non selon sa probabilité, et coûte plus ou moins cher dans sa fourchette. On retient le montant qui couvre, par exemple, huit déroulements sur dix, et c'est le P80. Riskr le calcule pour la situation actuelle et pour celle où les mesures sont faites, sans y faire entrer les risques survenus ni les opportunités. Des risques qui coûtent plus cher ensemble s'y décrivent dans un scénario combiné (épisode 6).
Le PMI range cet argent dans deux enveloppes. La réserve pour aléas (contingency reserve) couvre les risques identifiés ; elle fait partie du budget de référence et le chef de projet la pilote. La réserve de management (management reserve) couvre l'imprévisible ; elle est hors du budget de référence, et l'utiliser demande une décision formelle, en général du sponsor. La réserve du programme dans Riskr, un montant fixé à la main et engagé par décision, ressemble davantage à cette seconde enveloppe.

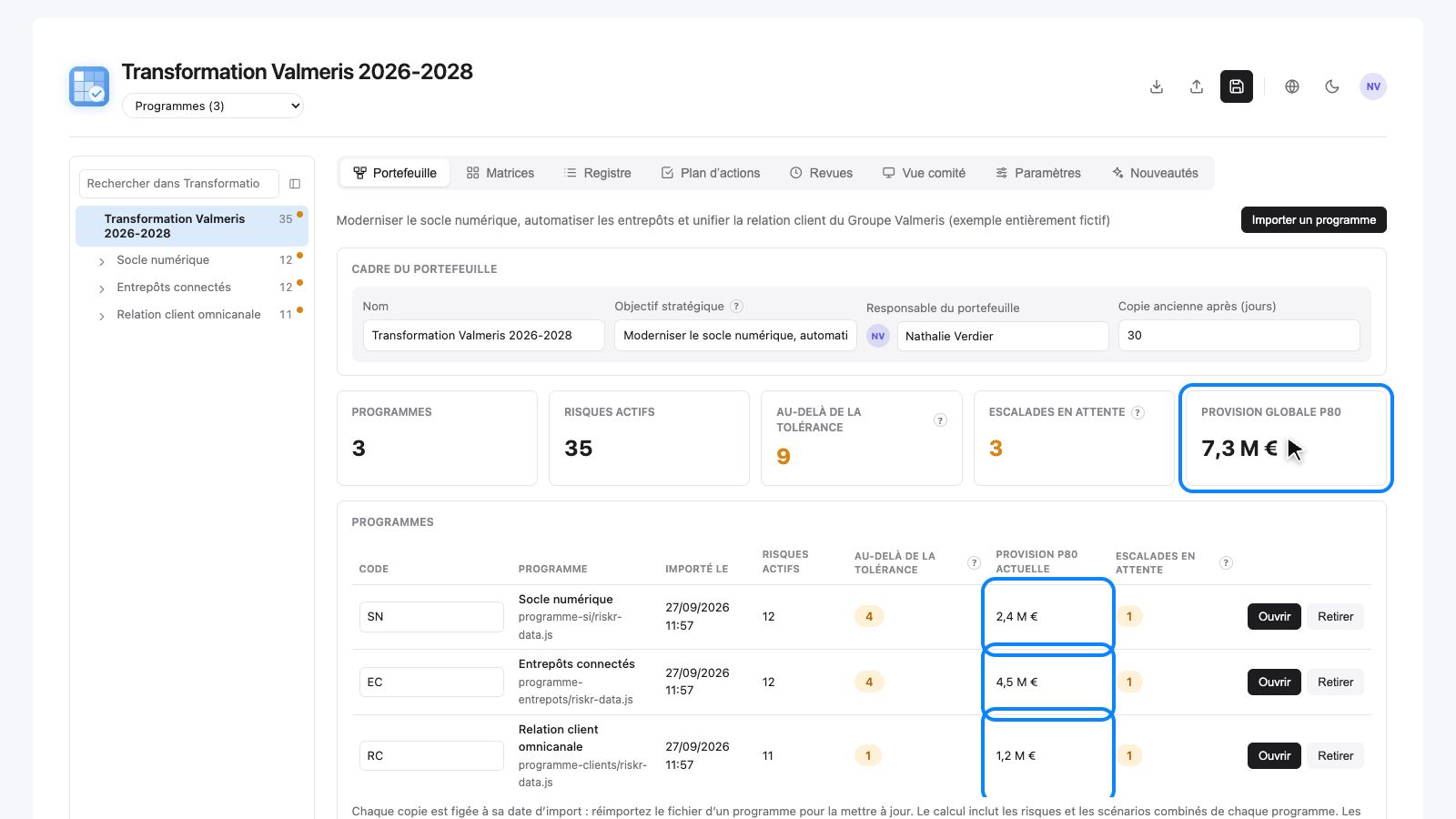

L'addition fait le plus de dégâts quand on consolide. On additionne les provisions des projets pour obtenir celle du programme, puis celles des programmes pour le portefeuille, et l'on immobilise de l'argent pour une catastrophe qui n'arrive presque jamais. C'est l'erreur la plus répandue en consolidation, et le manuel d'estimation des coûts de la NASA est explicite sur ce point : les percentiles ne s'additionnent pas. Le P80 d'un ensemble est en général inférieur à la somme des P80 de ses parties, parce que tous les postes ne vivent pas leur pire scénario en même temps. Seule une simulation de l'ensemble, qui tient compte des liens entre les postes, donne le bon chiffre.

Au niveau du portefeuille, Riskr dit explicitement ce que rappelle la NASA : les provisions P80 ne s'additionnent pas. Il précise aussi qu'aucune corrélation entre programmes n'est simulée. Or si des programmes dépendent les uns des autres, leurs retards risquent d'arriver ensemble, et l'économie apparente fond (épisode 8).

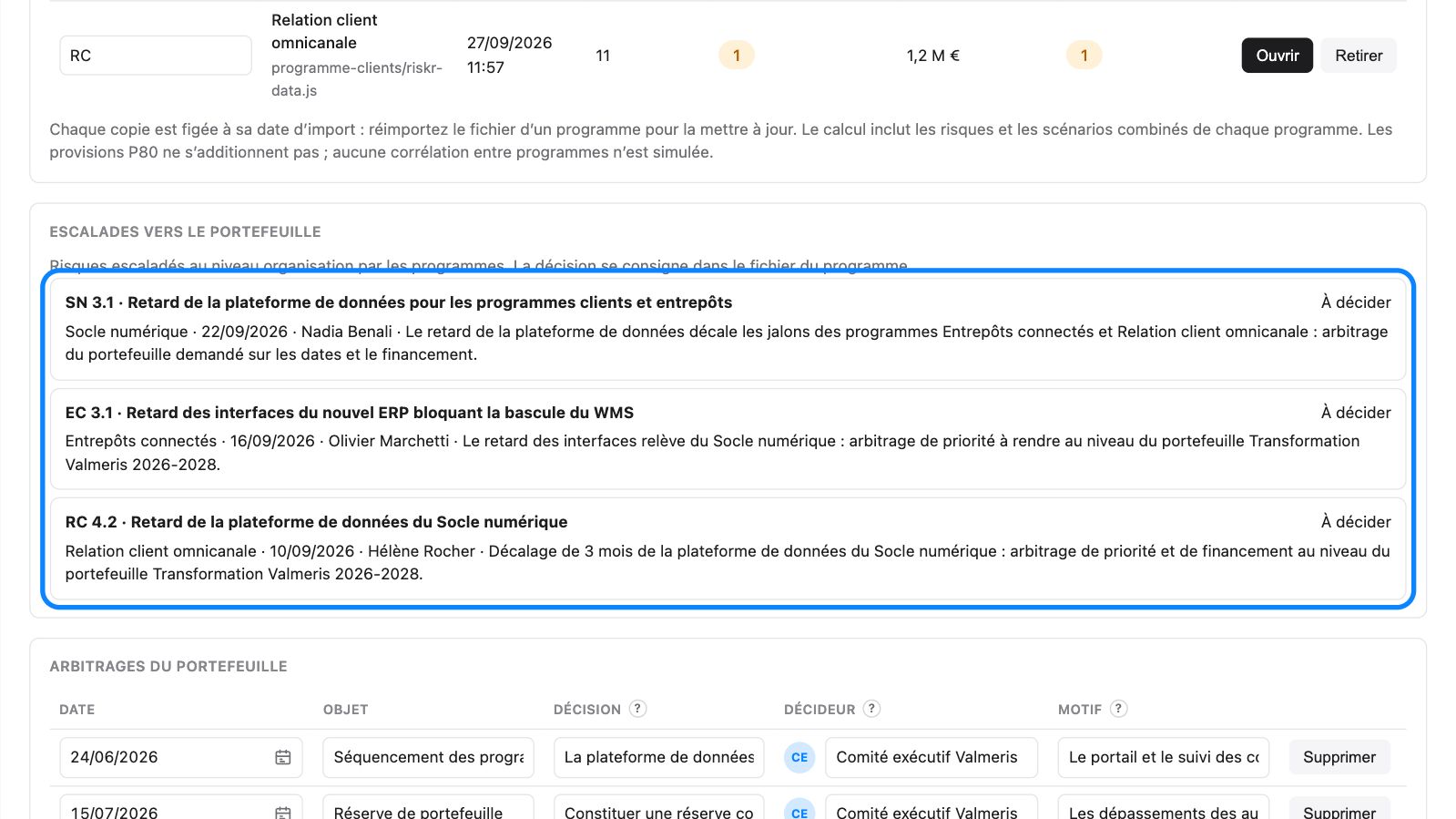

L'escalade confie le risque au niveau qui peut décider : projet, programme, portefeuille
Le retard des interfaces ERP ne se rattrape pas avec une provision : il dépend d'un autre programme, et Olivier ne peut pas le régler seul. Le 16 septembre, il l'a escaladé. Certains risques ne se règlent pas au niveau où on les voit, parce que la solution dépend d'un autre programme, d'un budget que l'on n'a pas ou d'un arbitrage entre priorités. Escalader, c'est confier le risque à l'échelon qui peut décider, avec une trace écrite de ce que l'on demande et pourquoi. Le chef de projet n'a plus à porter seul un risque hors de sa portée.
Chaque niveau a son seuil dans Riskr : la tolérance déléguée pour le projet, l'appétence pour le programme et pour le portefeuille. Un risque de projet s'escalade au programme, un risque de programme au portefeuille (le niveau « Organisation »), avec son motif et son décideur (épisode 7). Le portefeuille réunit les escalades des programmes et consigne ses propres arbitrages ; la décision sur le risque, elle, s'écrit dans le fichier du programme qui le porte. Vue d'en haut, cette réunion révèle ce qu'aucun niveau ne voyait, car trois programmes qui signalent chacun un retard peuvent avoir une seule et même cause.

L'épisode 8 montre le portefeuille qui reçoit ces escalades. Chez le PMI, escalader figure parmi les stratégies de réponse depuis la 6e édition du PMBOK (2017), qui le relie au seuil de risque. Son standard de 2019 pour les portefeuilles, les programmes et les projets organise la gestion des risques sur ces trois niveaux, et prévoit l'escalade quand un risque touche le niveau supérieur ou demande plus que les réserves disponibles. MoR raisonne dans le même esprit : l'appétence fixée en haut descend en tolérances, et ce qui les dépasse remonte.
La gouvernance : qui décide quoi, et où la décision est écrite
Une escalade n'aboutit que si quelqu'un, au bout de la chaîne, a le pouvoir de trancher. Le 22 juillet, deux jours après la confirmation du retard, la sponsor du programme finance un plan de rattrapage pour les convoyeurs. Pourquoi elle, et où cette décision est-elle écrite ? La gouvernance répond à la question « qui décide quoi ? » : une sponsor qui finance et arbitre, un directeur de programme qui pilote, des chefs de projet qui gèrent leurs risques jusqu'à leur tolérance, un comité où l'on tranche ce qui dépasse. Sans elle, le meilleur registre reste une liste, où personne n'a le pouvoir d'accepter un risque ni d'engager la réserve.
Chaque méthode décrit ses rôles. Le sponsor du PMI tient notamment la réserve de management ; le dirigeant responsable (Accounting Officer) de l'Orange Book porte l'appétence de son organisme ; chez COSO, ce sont le conseil d'administration et la direction générale. Dans Riskr, le cadre du programme nomme la sponsor et le directeur de programme, et fixe l'appétence et la réserve.
Un test simple dit si tout cela fonctionne. Quand quelqu'un demandera, dans six mois, pourquoi on a dépensé cet argent ou accepté ce risque, la réponse sera-t-elle écrite quelque part, avec une date, un nom et une raison ? Pour les convoyeurs, elle l'est, dans la fiche du risque.

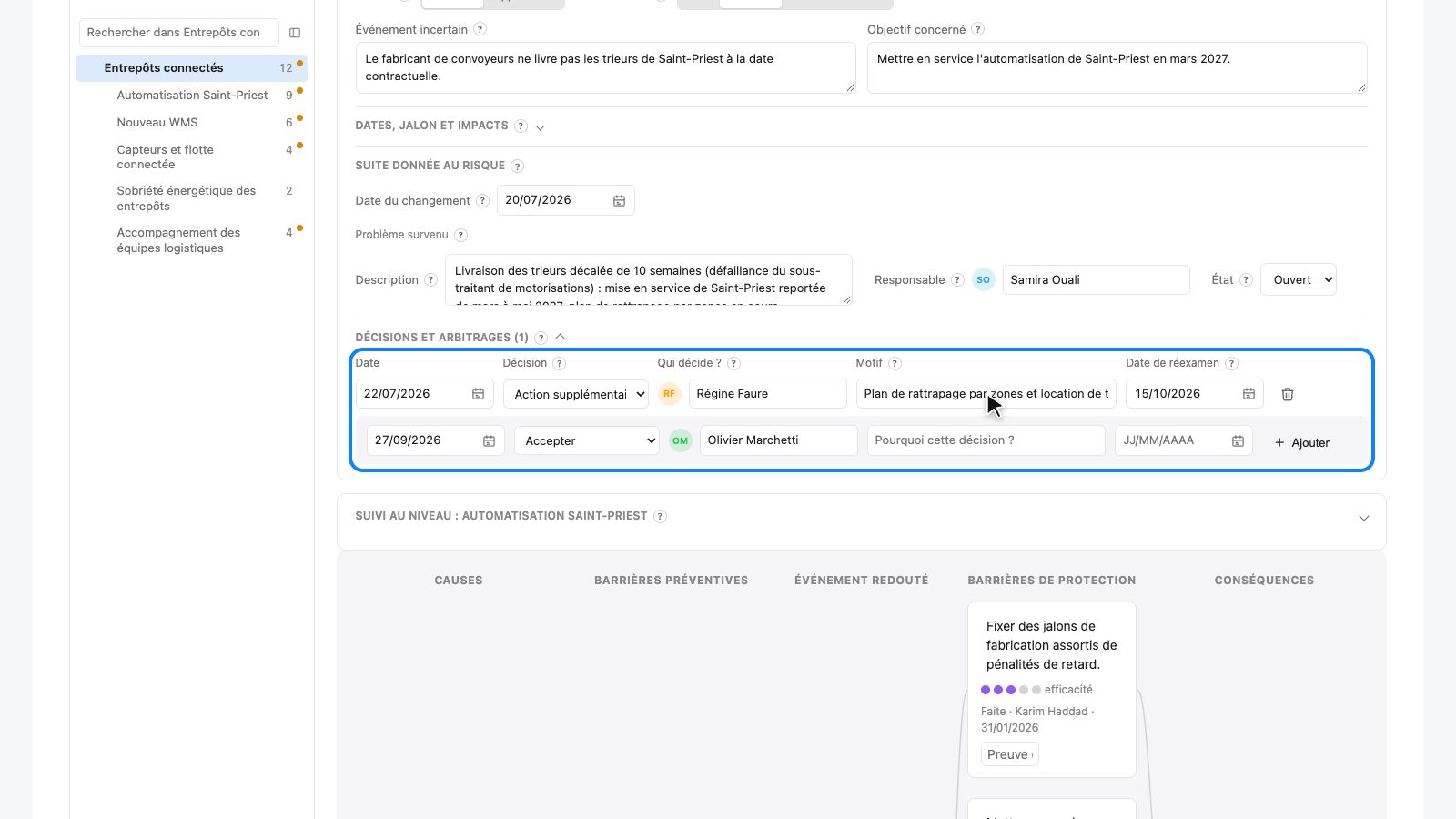

Chaque fiche garde ainsi ses décisions (date, décision, qui décide, motif, date de réexamen), et le programme comme le portefeuille tiennent la liste datée de leurs arbitrages. L'épisode 3 montre une décision, l'épisode 7 les arbitrages du programme.
À l'échelle de l'entreprise, on cite souvent le modèle des trois lignes de l'Institut des auditeurs internes (IIA, 2020). Le management opérationnel y gère les risques au quotidien, les fonctions risques et conformité apportent expertise et supervision, et l'audit interne donne une assurance indépendante à l'organe de gouvernance. Ce modèle décrit l'organisation de l'entreprise plutôt que la manière de gérer les risques d'un projet. Riskr appartient à la première ligne, celle des équipes qui gèrent les risques, et ne remplace pas un outil d'audit ou de conformité d'entreprise.
À retenir
Un registre aide à décider quand il sépare quatre choses que l'on confond facilement. La note actuelle dit ce que l'on constate, la prévision ce que l'on espère du plan. La date probable dit quand un risque peut arriver, la vélocité à quelle vitesse il frappe. Un risque survenu est devenu un problème et se gère comme tel. Et le P80 d'un ensemble est en général inférieur à la somme des P80 de ses parties. Les méthodes connaissent les trois dernières distinctions sous des noms différents, que la table de correspondance met côte à côte. La première y est rarement nommée, et c'est pourtant celle qui trompe le plus souvent un comité.
