Cas pratiques · épisode 4 sur 9 · 3:56
Mettre le plan d'actions en route
27 septembre 2026. Le retard des convoyeurs de Saint-Priest (risque 2.2) est confirmé depuis juillet : Olivier organise le rattrapage et veut savoir qui fait quoi, pour quand, et si cela suffira.
Chapitres
Ce que vous allez voir
Lire les quatre cotations d'un risque et ce que la prévision dit du plan, lire les mesures dans le nœud papillon (barrières préventives ou de protection, état, porteur, échéance, efficacité), en ajouter une, la suivre dans l'onglet Plan d'actions (par état, par porteur, par échéance, glisser-déposer, retards, « Mes mesures », recherche) et comprendre pourquoi la prévision se décide en revue.
Un plan tenu à temps peut rester trop court
Qui fait quoi, et pour quand ? Ces deux questions d'Olivier se règlent dans l'onglet Plan d'actions : on y voit ce qui a glissé et qui porte trop de mesures. C'est aussi là-dessus qu'un comité juge le sérieux d'une équipe. Dans la vue comité de l'épisode 6, trois mesures sur quarante-six sont en retard : c'est peu, mais deux d'entre elles protègent les risques les plus lourds, et c'est sur elles qu'Olivier sera interrogé.
La troisième question, « est-ce que cela suffira ? », est la plus souvent oubliée. Les mesures protègent le programme : une commande passée plus tôt, un contrat de location signé, un audit chez le fournisseur ; sans elles, un registre reste une liste d'inquiétudes. Encore faut-il qu'elles soient faites, à temps, qu'elles agissent vraiment, et qu'il y en ait assez. On peut exécuter un plan à la perfection et rester au-dessus du niveau visé, parce que le plan était trop court dès le départ. La réponse se lit hors de l'onglet, dans l'écart entre la prévision et la cible de chaque risque.
De la fiche du 2.2 à l'onglet Plan d'actions
1. La prévision dit si le plan suffit
Commencez par la fiche du risque, avant le plan : les quatre cotations disent si le plan est à la hauteur avant même qu'on en lise les lignes. Les méthodes, elles, raisonnent en deux temps. L'Orange Book du Trésor britannique distingue le risque brut, évalué avant les mesures de maîtrise, et le risque net ou résiduel, évalué une fois ces mesures en place ; COSO ERM parle aussi d'un niveau de risque cible, celui que l'organisation vise après ses réponses. Riskr garde quatre cotations (épisode 3) : l'Avant correspond à l'inhérent ; l'Actuel est ce qu'on constate à la dernière revue, que les mesures non terminées ne réduisent pas ; la Prévision est l'équivalent du résiduel ; la Cible est le niveau visé.
On prend souvent le « résiduel » pour la situation du jour. Il suppose pourtant que toutes les mesures prévues sont faites et efficaces : un risque dont le plan est à moitié exécuté se trouve quelque part entre l'inhérent et le résiduel, et cette confusion est la première cause des registres trop optimistes. Sur la fiche, la comparaison utile est celle de la prévision et de la cible. Si la prévision reste au-dessus, le plan est insuffisant, même mené à terme. Lisez ensuite les barrières du nœud papillon en regardant d'abord leur efficacité, notée de 1 (simple constat) à 5 (très forte) : une mesure faite mais notée 1 ne vous protège presque pas.

2. Une mesure se formule comme un résultat daté
Il manque donc une mesure au 2.2. Formulez-la comme un résultat qu'on peut constater, par exemple « obtenir du fabricant un planning ferme, zone par zone » ; « suivre le fournisseur » est une activité qui ne se termine jamais. Donnez-lui un porteur et une échéance dès sa création : sans échéance, elle ne pourra jamais apparaître en retard. Reste à la ranger du bon côté. La fiche du risque est un nœud papillon (épisode 2), une analyse que décrit l'ISO/IEC 31010, le catalogue de techniques qui accompagne l'ISO 31000 : les causes à gauche, les conséquences à droite, l'événement redouté au centre, et entre eux des barrières. Les préventives réduisent la probabilité, celles de protection réduisent la gravité. La technique est née dans la sécurité industrielle ; les méthodes de gestion de projet la reprennent comme outil d'analyse, sans qu'elle figure dans leur vocabulaire officiel.
Une mesure ajoutée depuis le registre est rangée côté préventif par défaut. Or, une fois l'événement survenu, seules les barrières de droite travaillent encore. Si la mesure sert à limiter les conséquences d'un événement déjà arrivé, comme ici, basculez-la côté protection avec le bouton « Changer de côté » du nœud papillon, ou créez-la directement dans la bonne colonne avec « Ajouter une barrière ». Le schéma sert aussi à repérer un plan déséquilibré : quand tout est à gauche, on parie sur la prévention et rien n'est prêt si l'événement arrive quand même ; quand tout est à droite, on a renoncé à l'empêcher.

3. Par état, par porteur, par échéance : une question chacun
La nouvelle mesure rejoint l'onglet Plan d'actions, qui se lit dans trois ordres. Par état : qu'est-ce qui a glissé ? Par porteur : qui en porte trop ? Une personne qui détient un sixième du plan est un point de fragilité, car son absence arrête un pan entier. Par échéance : que faut-il relancer cette semaine, et qu'est-ce qui tombe dans le mois ?
Le rangement « Par porteur », comme le filtre « Mes mesures », se fonde sur le nom inscrit sur chaque mesure, celui du porteur ; le responsable, lui, figure sur la fiche du risque. PRINCE2 et MoR séparent ainsi deux rôles : le propriétaire du risque (risk owner), qui en répond et choisit la réponse, et l'exécutant d'une action (risk actionee), qui la mène à bien sous son autorité. Il peut s'agir de la même personne ; le PMI, lui, parle surtout du propriétaire du risque. La séparation évite que le responsable fasse tout lui-même, et que l'exécutant ne sache pas à quoi sert sa tâche. Samira Ouali répond du retard des convoyeurs ; Karim Haddad porte la location des trieurs. Une mesure sans porteur est rangée chez le responsable du risque : c'est lui qui en répond tant que personne n'a été désigné.

4. Une mesure terminée ne fait pas baisser l'actuel
La location des trieurs est signée, et l'actuel du 2.2 reste à 20 : Riskr attend que vous constatiez l'effet. En revue, posez deux questions pour chaque mesure terminée. A-t-elle changé la situation ? L'actuel peut alors baisser. A-t-elle marché comme prévu ? Sinon, la prévision doit remonter. Le champ « Preuve » de chaque barrière sert à noter comment vous le savez : un test, un contrôle, un compte rendu.
Les erreurs qui rendent un plan d'actions trompeur
Le piège le plus courant
On confond « fait » et « efficace ». Un contrat de location signé ne dit pas que les trieurs absorberont le pic de fin d'année. Tant que l'effet n'est pas constaté, laissez l'actuel où il est, notez l'efficacité avec honnêteté et écrivez la preuve dès que vous l'avez.
- Les mesures-activités (« suivre », « surveiller », « sensibiliser ») ne se terminent jamais, donc ne sont jamais en retard, et le plan paraît à l'heure. Formulez un résultat daté.
- Repousser en silence l'échéance d'une mesure en retard efface le signal. Si la date glisse, dites-le en revue : Riskr garde chaque changement d'échéance dans le journal des modifications, avec son auteur.
- Quand une seule personne détient une part importante du plan, le risque à surveiller est sa disponibilité. Réattribuez tôt, en glissant la carte dans la colonne d'un collègue.
- Baisser l'actuel parce que le plan avance mélange deux cotations : l'actuel se constate, la prévision dit ce qu'on espère.
Avant l'événement, en tête-à-tête avec un porteur, face à une cible hors d'atteinte
Le 2.2 étant déjà survenu, le plan d'Olivier mise sur les protections. Dans d'autres situations, le plan se construit ou se lit autrement.
- Si votre risque n'est pas encore arrivé, les barrières préventives passent au premier plan. Regardez aussi la vélocité : plus l'impact se fait sentir vite après le déclenchement, plus les protections doivent être prêtes avant (notion).
- Si vous préparez un point avec un porteur, tapez son nom dans la recherche de l'onglet Plan d'actions : elle filtre les mesures par texte, par porteur ou par risque, et vous arrivez avec sa liste, retards en tête. Pour vos propres mesures, « Mes mesures » fait le tri en un clic, à condition d'avoir déclaré votre nom dans la pastille en haut à droite. Si la liste est longue, rappelez-vous qu'un directeur de programme en porte peu : son rôle est de faire avancer celles des autres.
- Si aucune mesure réaliste ne ramène la prévision à la cible, ajouter des mesures de façade n'y changera rien. L'autre issue est d'accepter formellement l'écart : c'est une décision de comité, avec un motif et une date de réexamen (épisode 6).
À retenir
Une mesure sans porteur ni échéance n'est qu'une intention : personne n'en répond et personne ne verra son retard. Le plan d'actions montre ce qui glisse ; l'écart entre prévision et cible montre si le plan suffit. Une mesure faite ne fait pas baisser l'actuel ; seul l'effet constaté en revue le fait baisser.
Le 2.2 en revue puis au comité, et les notions du plan
Le 2.2 ne s'arrête pas à ce plan : survenu dans l'épisode 3, il revient dans l'épisode 5, consacré à la revue mensuelle, puis au comité de l'épisode 6. Les notions et les méthodes reprennent d'où viennent les quatre cotations, le nœud papillon et le partage des rôles entre responsable et porteur.
- Notions : les quatre cotations, le nœud papillon, le registre, le responsable et le porteur, les stratégies de traitement, la vélocité.
- Méthodes : PRINCE2, MoR, ISO 31000 et 31010, Orange Book.
- Épisodes liés : 3 · Le retard est confirmé : le risque survient, 5 · Tenir la revue mensuelle, 6 · Préparer le comité de programme.
Transcription complète
Le retard des convoyeurs de Saint-Priest est confirmé : dix semaines. Olivier organise le rattrapage, et il veut savoir qui fait quoi, pour quand, et si cela suffira. Voyons comment Riskr l'aide à y voir clair.

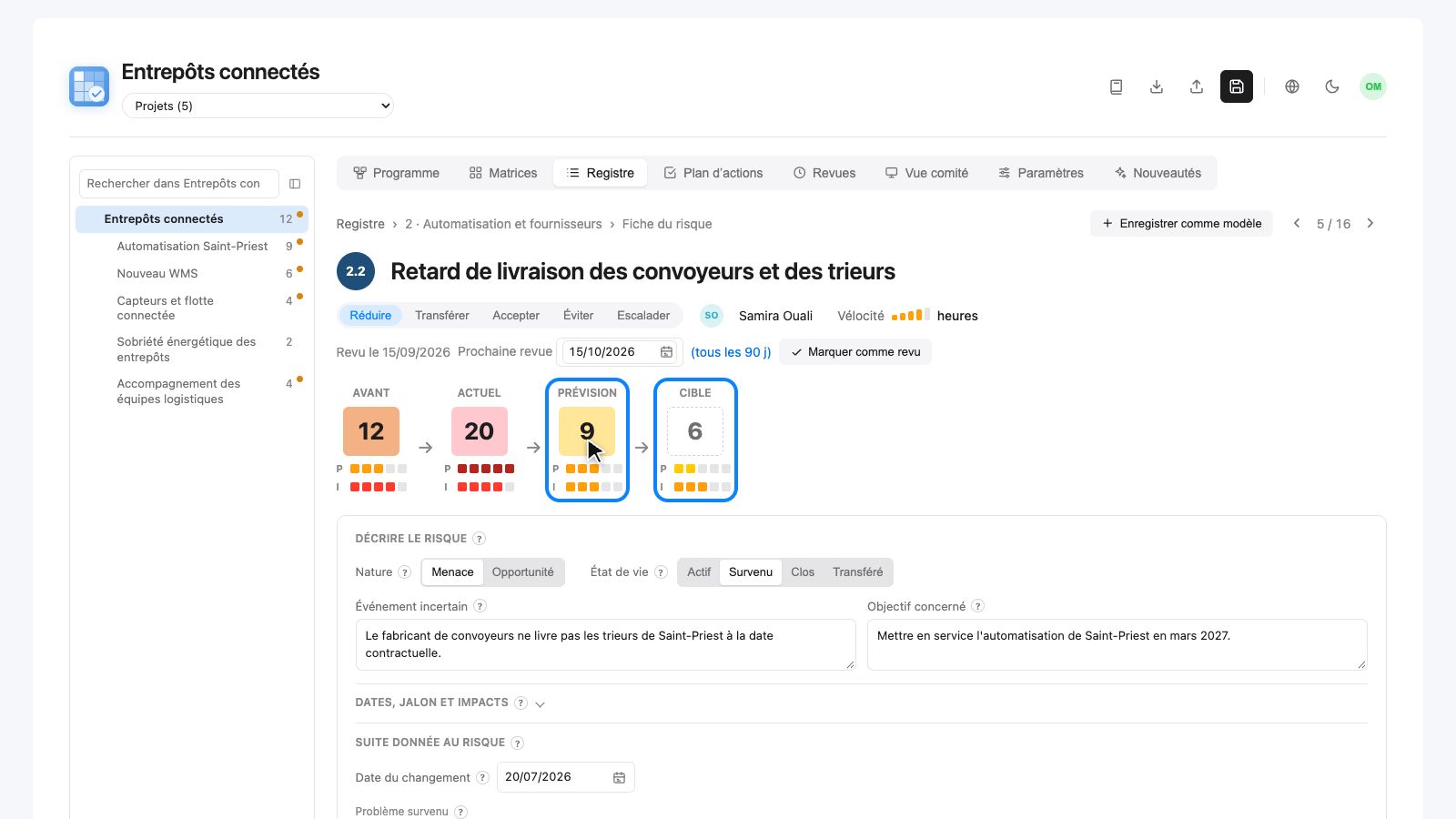

Olivier ouvre la fiche du deux point deux. En haut, quatre notes sur vingt-cinq résument le risque. Avant, douze : le risque avant toute mesure. Actuel, vingt : ce qu'il vaut aujourd'hui, depuis que le retard est arrivé. Prévision, neuf : là où l'on arrivera si le plan réussit. Cible, six : le niveau visé.
Regardez les deux dernières : même si tout le plan réussit, le risque s'arrêtera à neuf, au-dessus de la cible. Le plan actuel ne suffit donc pas, il faut une mesure de plus.
Pour la choisir, Olivier descend jusqu'au nœud papillon, où chaque mesure devient une barrière. À gauche, les préventives agissent sur les causes, pour que l'événement n'arrive pas. À droite, les protections en limitent les conséquences. Ici, l'événement a déjà eu lieu : c'est donc à droite que tout se joue.
Prenez la location de trieurs provisoires, qui doit absorber le pic de fin d'année. Karim Haddad devait la boucler le quinze septembre, et elle est toujours en cours. Son efficacité n'est notée qu'à un sur cinq : tant que rien n'est signé, elle ne protège presque rien.

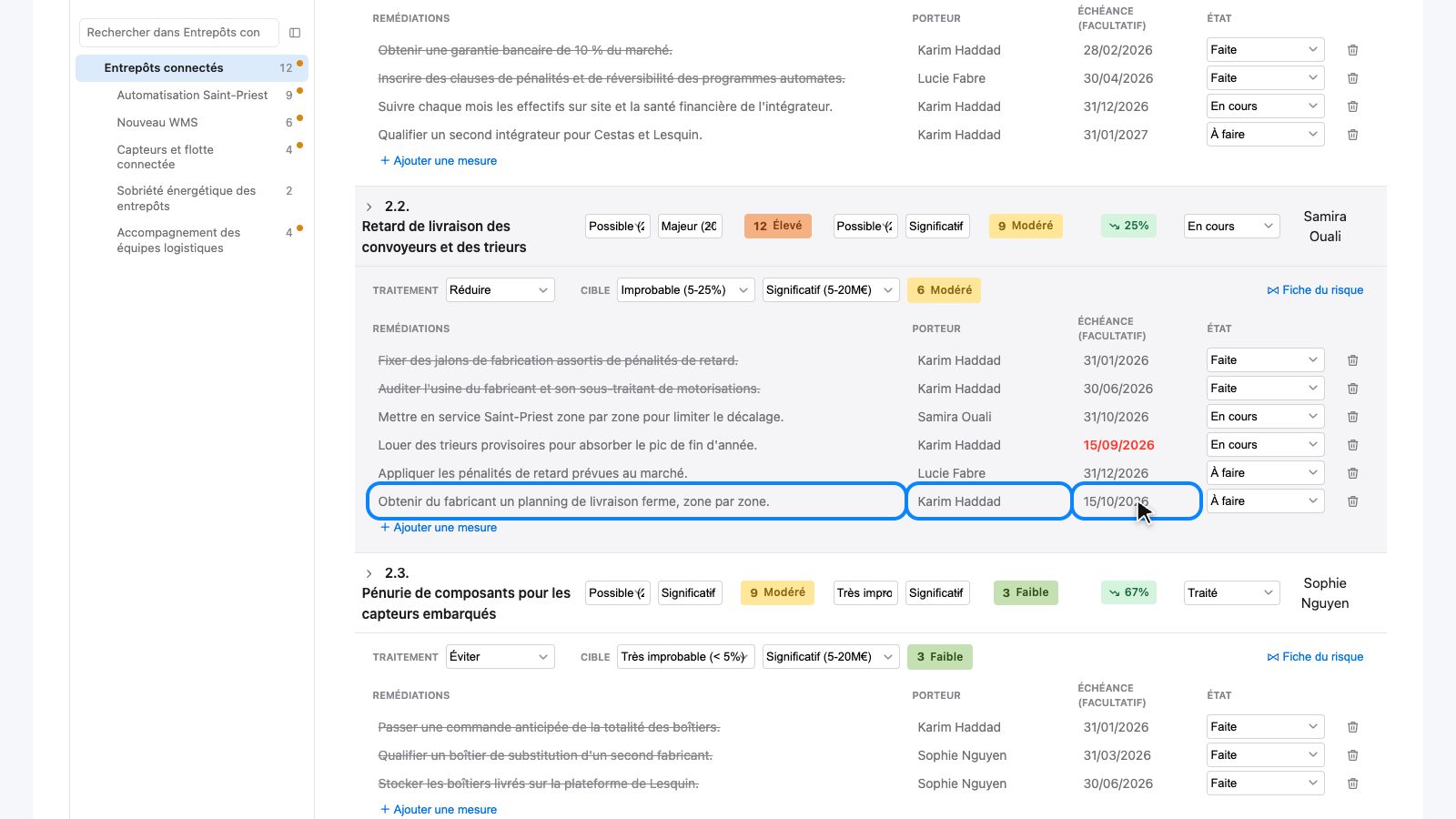

Quelle mesure ajouter ? Pour mettre Saint-Priest en service zone par zone, Olivier a besoin que le fabricant s'engage sur des dates. Il ferme la fiche, passe le registre en mode Édition, et ajoute une mesure sous le deux point deux.
Il écrit la mesure, la confie à Karim Haddad, et fixe l'échéance au quinze octobre, jour de la prochaine revue du risque. Sans porteur ni échéance, une mesure n'est qu'une bonne intention : personne n'en répond, et personne ne verra qu'elle prend du retard.

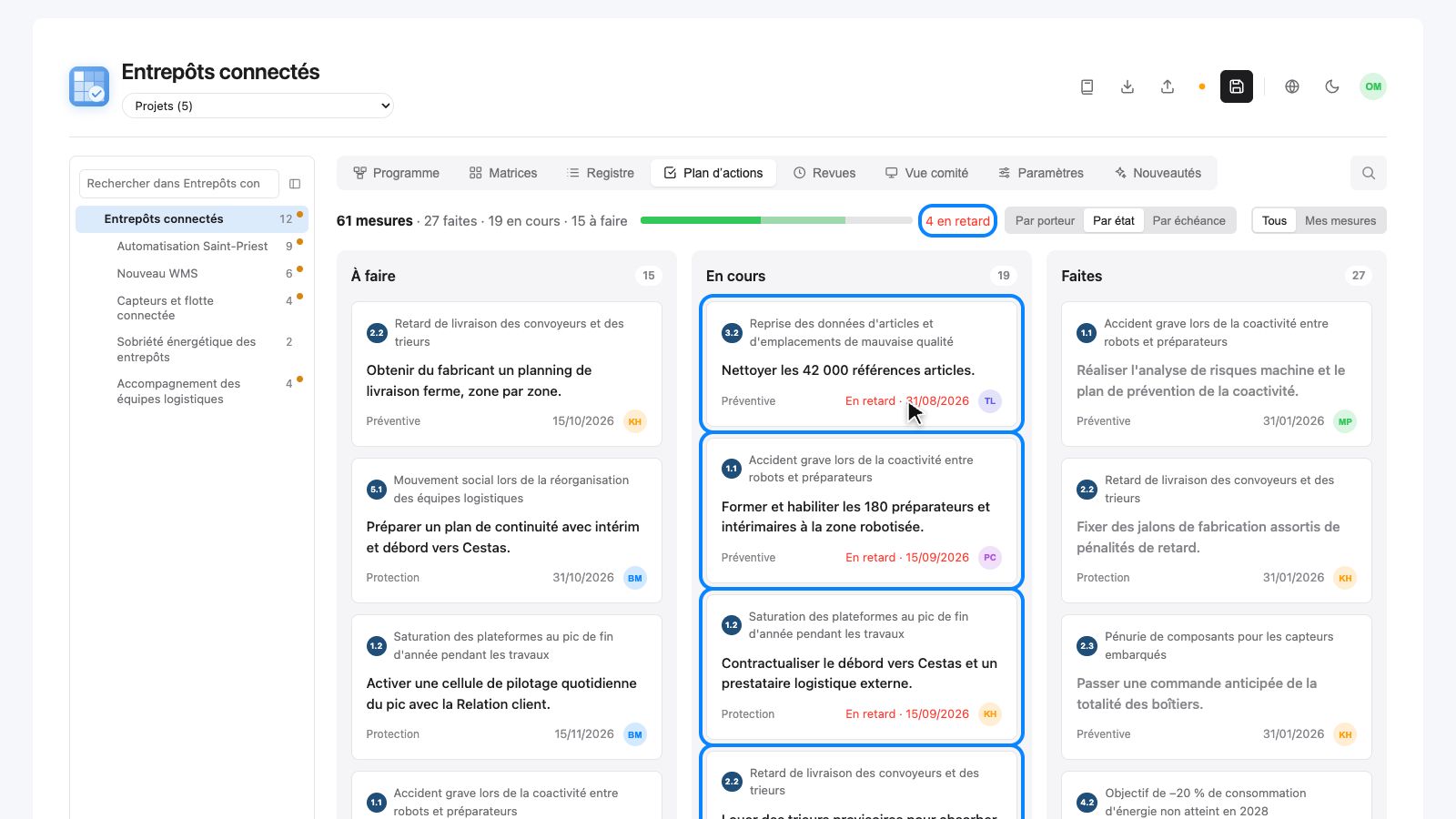

Place à la vue d'ensemble. L'onglet Plan d'actions réunit les soixante et une mesures du programme, rangées par état. Il y a quatre mesures en retard, et elles sont présentées en tête de colonne, en rouge, pour qu'on les voie tout de suite.
Deux de ces retards sont chez Karim, et tous deux préparent le pic de fin d'année. Olivier l'appelle : la location des trieurs vient d'être signée. Il glisse la carte dans la colonne « Faites » : la mesure change d'état, et il ne reste que trois retards.
Ensuite, Olivier vérifie que personne ne croule sous les mesures. Par porteur, chacun a sa colonne, et Karim en porte dix, un sixième du plan à lui seul. Pour en confier une à un collègue, il suffit de glisser la carte dans sa colonne, ou de cliquer sur la pastille.
Par échéance, on voit ce qui arrive bientôt : d'abord les retards, à relancer cette semaine, puis ce qui tombe dans le mois, ici la nouvelle mesure de Karim. Les mesures faites sont rangées à part, tout à droite.
Et Olivier lui-même ? « Mes mesures » ne garde que les siennes : trois, dont deux déjà faites. Un directeur de programme en porte peu : son rôle est de faire avancer celles des autres. Riskr vous reconnaît au nom inscrit dans la pastille.
Avant la revue du quinze octobre, Olivier veut retrouver tout ce qui touche aux trieurs. Il tape le mot dans la recherche de l'onglet : il ne reste que les six mesures du deux point deux.
Revenons à la fiche. La location est signée, et pourtant aucune note n'a bougé. C'est voulu : l'actuel décrit ce qu'on constate, et il ne baissera que lorsque la situation aura changé. La prévision, elle, est un jugement : c'est l'équipe qui la fixe en revue, en estimant où le plan la mènera.
À retenir : sans porteur ni échéance, une mesure n'est qu'une intention. Le plan d'actions vous montre d'abord les retards. Et la prévision, c'est vous qui la décidez, en revue.
Dans le prochain épisode : la revue mensuelle, justement.
