Cas pratiques · épisode 5 sur 9 · 4:01
Tenir la revue mensuelle
27 septembre 2026. Olivier a tenu la revue de rentrée du programme le 15 septembre ; il la rejoue pour comprendre ce qui a vraiment changé depuis l'été, puis prépare la suivante.
Chapitres
Ce que vous allez voir
Lire la frise des revues, comparer deux revues et lire les motifs, prendre du recul avec une revue plus ancienne, lire une opportunité, suivre l'exposition par groupe face à l'appétence, figer une revue, la nommer et la signer, régler la cadence, marquer un risque comme revu, envoyer les rappels de revue dans l'agenda, relire les dernières modifications.
Une revue remet les cotations à l'heure et en garde les raisons
Olivier peut rejouer sa revue de rentrée parce qu'elle a laissé une photo datée du registre. Dire « ça va mieux » suppose de comparer deux de ces photos ; sans elles, on compare un chiffre d'aujourd'hui à une impression.
Un registre se périme vite : les cotations saisies en janvier racontent janvier. La revue le remet à l'heure en reprenant chaque risque : est-il toujours là, a-t-il bougé, et pourquoi ? L'ISO 31000 décrit la gestion des risques comme un processus où l'on identifie, analyse, évalue et traite, et où l'on surveille, revoit et communique tout du long. Sans revue, le registre devient une archive qu'on ressort pour l'audit.
La revue sert aussi de mémoire. Dans six mois, quelqu'un demandera pourquoi un risque est passé de 12 à 20, ou pourquoi on a cessé de s'inquiéter d'un autre. Si la réponse n'est écrite nulle part, elle dépend du souvenir de ceux qui étaient là, et ils auront peut-être changé de poste.
Rejouer la revue de rentrée, puis caler la suivante
1. La frise se relit comme une suite de comptes rendus
Avant la séance, relisez la synthèse de la revue précédente comme le compte rendu de la dernière réunion : ce qui avait été décidé a-t-il été fait ? Une nouvelle recrue peut aussi lire les synthèses de la plus ancienne à la plus récente : c'est l'histoire du programme en dix minutes.
2. Pour chaque écart, la raison est-elle écrite ?
Commencez par les compteurs, puis ne regardez que les lignes qui ont bougé, et pour chacune le motif noté sous son titre. En séance, on ne discute que ce qui a bougé ou ce qui dépasse l'appétence ; le reste, chaque responsable l'a vérifié avant. Un changement de cotation sans explication est la première chose qu'un auditeur, ou votre successeur, vous demandera.

3. La revue de départ change la réponse
Riskr compare les revues figées deux à deux. Choisissez la revue de départ selon la question posée : la précédente pour savoir ce qui a changé depuis la dernière fois, une plus ancienne pour juger la tendance. Lisez les opportunités séparément. L'ISO 31000 définit le risque comme « l'effet de l'incertitude sur les objectifs », et cet effet peut être positif comme négatif : pour une opportunité, une note qui monte est une bonne nouvelle, et Riskr la compte comme une amélioration. Dans le graphique, un groupe qui repasse au-dessus de la ligne d'appétence mérite un point à part au comité.

4. Figer une fois les cotations à jour
Ces comparaisons ne valent que si chaque photo a été prise au bon moment. Figez en fin de séance, après avoir mis les cotations à jour : la photo retient l'état du registre à cet instant, c'est-à-dire l'avant et l'actuel de chaque risque, ce qu'on a constaté et non ce qu'on espère. Rédigez la synthèse tant que la discussion est fraîche : ce qui est arrivé, ce qui a été décidé, qui fait quoi. Figer une revue vaut revue pour chaque risque : la cadence repart de cette date, sauf pour ceux dont la fiche fixe une date précise.

5. Une cadence générale, une date à part pour les risques pressants
Ni l'ISO 31000 ni PRINCE2, qui prévoit lui aussi des revues régulières des risques, n'imposent de fréquence : c'est à l'organisation de la fixer. La bonne cadence est celle qui précède les décisions, avec une revue calée quelques jours avant le comité pour qu'il travaille sur des chiffres frais. Réglez la cadence générale sur le rythme du programme (90 jours par défaut, dans les Paramètres), puis adaptez risque par risque dans la fiche : un risque survenu, ou dont les effets arrivent vite, se revoit plus souvent, et entre deux revues on garde un œil sur ceux qui bougent vite. Le filtre « À revoir » du registre dit lesquels attendent leur revue. Attention à « Marquer comme revu » : le bouton efface la date choisie dans la fiche et fait repartir la prochaine revue de la cadence générale. Si le 2.2 doit rester suivi chaque mois, refixez sa date après l'avoir marqué.

Les opportunités méritent la même régularité, car ce sont les grandes oubliées des registres : on y pense à l'atelier de lancement, puis plus jamais. Le PMI et PRINCE2 font des menaces et des opportunités deux familles, chacune avec ses propres réponses : on cherche à réduire une menace, à exploiter ou à renforcer une opportunité. Une aide financière, un meilleur prix ou un gain de délai se gèrent donc comme un risque, avec un responsable, des mesures pour les favoriser et un suivi en revue, faute de quoi elles passent sans qu'on les ait saisies. Dans Riskr, la nature Menace ou Opportunité se choisit sur la fiche ; une opportunité a ses propres stratégies (Exploiter, Renforcer, Partager, Accepter, Escalader) et ne réduit pas la provision pour risques.
Ce qui fausse une revue, ou la fait oublier
Le piège le plus courant
On change une cotation sans en écrire la raison. Sur le moment, tout le monde sait pourquoi ; trois mois plus tard, personne. Écrivez-la dans la synthèse de la revue et dans la fiche du risque, en une phrase : ce qui s'est passé, ce qui a été décidé.
- Figer la revue avant d'avoir mis à jour les cotations enregistre l'état d'avant la discussion, et la comparaison suivante est fausse.
- Comparer toujours avec la dernière revue : sur un été, un seul incident remplit l'écran, alors que sur six mois on voit que sept risques se sont améliorés. Les deux lectures sont vraies et le comité a besoin des deux.
- Relire les seize risques un par un en séance use l'attention avant d'arriver aux sujets importants. Traitez en séance ce qui a bougé et ce qui dépasse l'appétence.
- Un risque survenu sort du filtre « À revoir » et des rappels d'agenda, puisqu'il ne peut plus arriver, et on peut alors le perdre de vue. Son suivi passe par sa fiche, par exemple par la date de réexamen de la décision prise à son sujet.
Préparer la revue à plusieurs, la suivre entre deux séances
La revue d'Olivier se tient en comité de programme, mais une bonne part du travail peut se faire avant ou après la séance.
- Si vos responsables de risques ne peuvent pas tous venir, demandez-leur de mettre à jour leurs risques avant la séance et de les marquer comme revus ; la réunion ne traite plus que les écarts.
- Si votre programme compte plusieurs projets, un clic sur un projet, dans le bandeau du programme, limite l'onglet Revues à ses risques : chaque chef de projet peut préparer sa partie.
- Si on vous demande qui a modifié quoi, regardez sous la frise : les dernières modifications sont datées et signées du nom déclaré dans la pastille, et un clic ouvre la fiche concernée.
- Si vous voulez les rappels dans votre agenda, le menu Exporter produit un fichier .ics avec un rendez-vous par risque actif, le jour de sa prochaine revue ; importez-le dans Outlook, Google Agenda ou Calendrier, et refaites l'export quand les dates changent.
À retenir
Une revue remet le registre à l'heure et laisse une photo datée qu'on pourra comparer. Les motifs comptent autant que les chiffres : ils sont la mémoire du programme. La cadence se règle en général et s'adapte risque par risque, en commençant par ceux qui bougent vite.
Du retard de juillet au comité, la place de cette revue
Cette revue n'est qu'une étape pour le 2.2 : survenu dans l'épisode 3, rattrapé dans l'épisode 4, il arrive au comité de l'épisode 6, qui travaillera sur les chiffres figés ici. Si vos responsables mettent à jour leurs risques chacun de leur côté, l'épisode 9 montre comment Riskr réunit leurs copies. Les notions employées, des cotations comparées aux risques survenus, ont chacune leur page.
- Notions : revues et cadence, les quatre cotations, l'appétence, le risque, menace ou opportunité, le risque survenu.
- Méthodes : ISO 31000, PRINCE2, PMI.
- Épisodes liés : 3 · Le retard est confirmé : le risque survient, 4 · Mettre le plan d'actions en route, 6 · Préparer le comité de programme, 9 · Où sont mes données ?.
Transcription complète
Le quinze septembre, Olivier a tenu la revue de rentrée de son programme. Il la rejoue aujourd'hui pour comprendre ce qui a vraiment changé depuis l'été, puis il prépare la suivante. Voyons comment Riskr garde la mémoire des revues.
Dans l'onglet Revues, la frise garde les cinq revues du programme depuis décembre, la plus récente en haut. Chacune est une photo de la note de chaque risque à une date donnée, avec sa synthèse : de quoi savoir, des mois plus tard, d'où l'on vient.
À droite, Riskr compare deux photos. Olivier met la revue de juin face à celle de septembre, et le verdict est net : pendant l'été, un seul risque a bougé, et c'est pour s'aggraver.

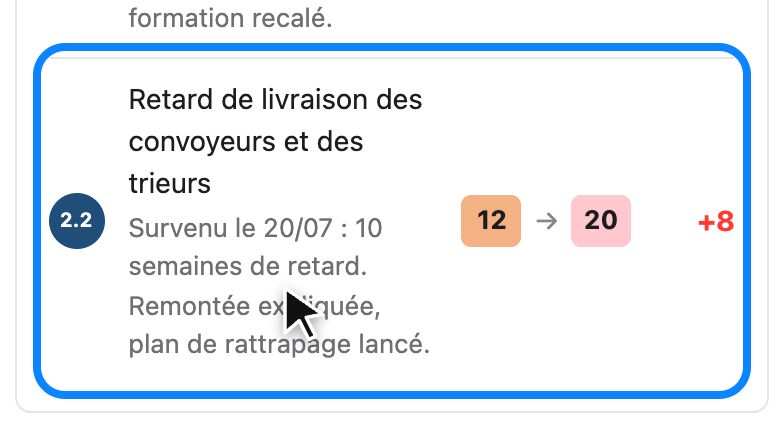

C'est le deux point deux, passé de douze à vingt. Sous son titre, l'équipe a noté pourquoi : le retard est survenu en juillet, et le plan de rattrapage est lancé. C'est tout l'intérêt du motif : dans six mois, le chiffre seul ne dira plus rien, mais la raison sera écrite.

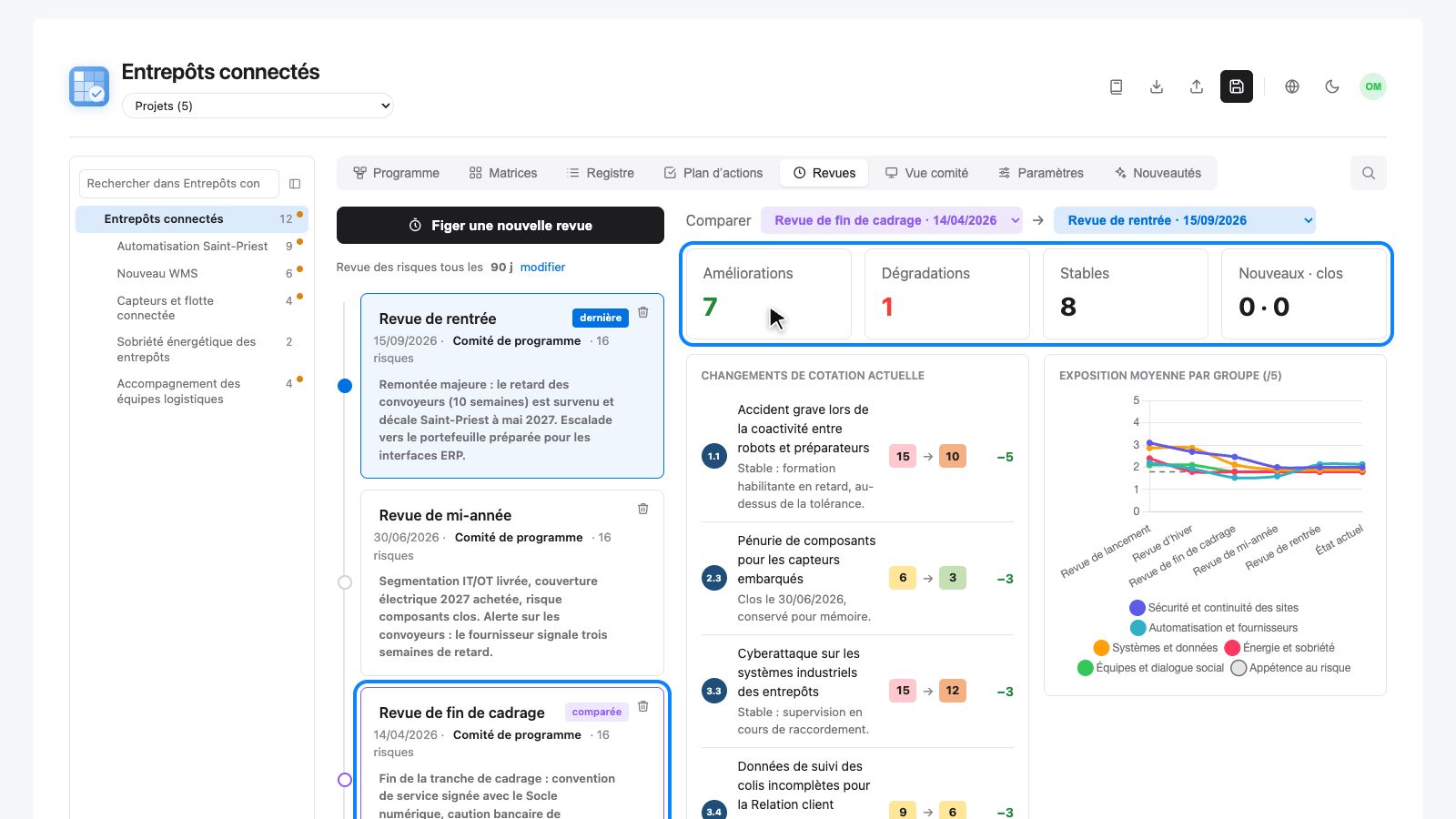

Mais un été, c'est court. Pour juger la tendance, Olivier part plutôt de la fin du cadrage, en avril, d'un clic sur la frise. Et là, le tableau change : sept risques se sont améliorés. Le programme avance ; c'est un seul incident qui assombrit la rentrée.
Un piège, tout en bas : le quatre point trois monte, et pourtant il compte comme une amélioration. C'est une opportunité, un événement qu'on souhaite voir arriver, ici des certificats d'économies d'énergie mieux valorisés. Pour une opportunité, plus la note est haute, mieux c'est.
Le graphique raconte la même histoire, thème par thème. Chaque courbe suit un groupe de risques, et le pointillé marque l'appétence : le niveau de risque que le programme accepte de porter ; au-delà, il faut agir. Automatisation et fournisseurs, le groupe le mieux tenu au printemps, passe au-dessus à la rentrée. C'est le message qu'Olivier portera au comité.
Comment cette revue est-elle entrée dans la frise ? En fin de séance, Olivier a cliqué sur « Figer une nouvelle revue », et Riskr a photographié les notes des seize risques. Le registre peut ensuite changer, la photo, elle, ne bougera plus : c'est ce qui rend les comparaisons fiables.

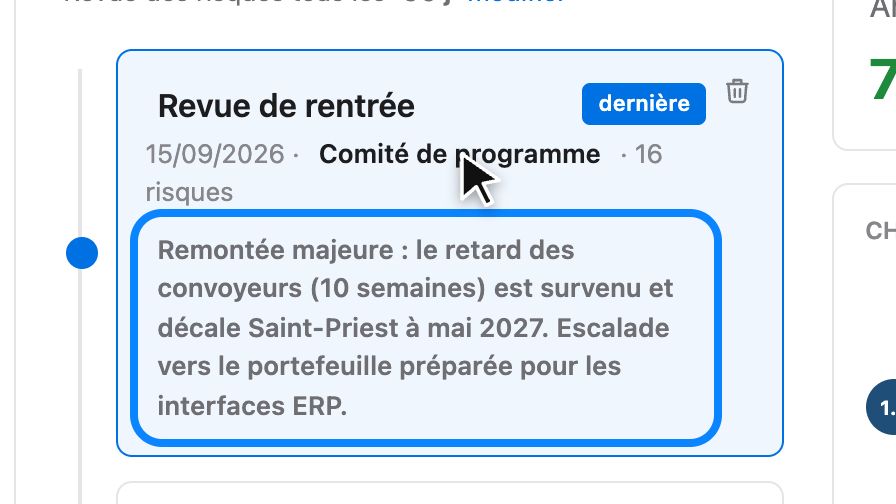

Puis il l'a nommée et a écrit sa synthèse, directement sur la carte : ce qui est arrivé, et ce qui a été décidé. L'auteur se modifie au même endroit : ici, c'est le comité de programme.
Et qui signe ? Pas de compte à créer : vous indiquez votre nom une fois, dans la pastille en haut à droite. Riskr l'inscrit ensuite sur chacune de vos modifications, et il reste dans ce navigateur.
Reste à préparer la suite. Sous le bouton, la cadence : chaque risque doit être revu au moins tous les quatre-vingt-dix jours, soit une fois par trimestre. Passé ce délai, il apparaît dans le filtre « À revoir » du registre. Elle se règle dans les Paramètres.

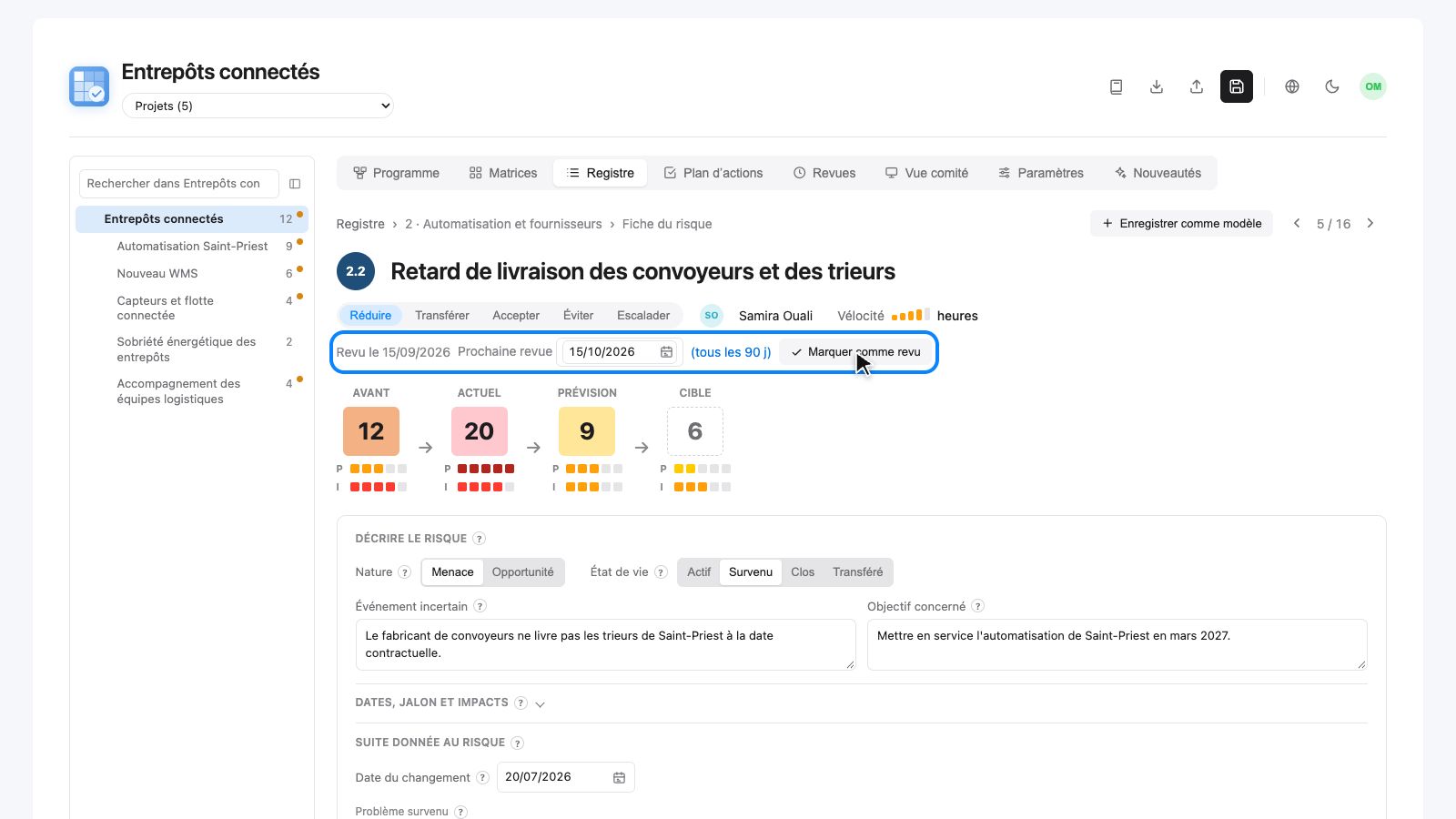

Mais un risque survenu n'attend pas trois mois. Dans la fiche du deux point deux, Olivier a avancé la prochaine revue au quinze octobre, un mois seulement après la dernière. Le jour venu, « Marquer comme revu » notera la date et relancera le compteur.
Pour ne rien oublier, le menu Exporter propose des rappels de revue : un fichier pour votre agenda, avec un rendez-vous par risque, le jour de sa revue. Seuls les risques actifs en reçoivent : le deux point deux, survenu, se suit désormais comme un problème, dans sa fiche.
Enfin, sous la frise, les dernières modifications, chacune signée et datée, dont la revue de rentrée figée par Olivier. Quand on vous demande qui a changé quoi, et quand, la réponse est là, et un clic ouvre la fiche concernée.
À retenir : comparez deux revues, et lisez les motifs autant que les chiffres. Figez la revue en fin de séance, c'est la mémoire du programme. Et laissez la cadence et l'agenda vous rappeler la suivante.
Dans le prochain épisode : Olivier prépare son comité de programme.
