Cas pratiques · épisode 8 sur 9 · 3:52

Consolider un portefeuille

Fin septembre 2026. Trois programmes ont escaladé un risque vers le portefeuille Transformation Valmeris 2026-2028, dont Olivier le 16 septembre. Nathalie Verdier, qui en est responsable, prépare le comité exécutif.

Chapitres

Ce que vous allez voir

Ouvrir un portefeuille, réimporter un programme, lire la synthèse, comprendre pourquoi les provisions ne s'additionnent pas, recevoir les escalades et y voir une même cause, consigner un arbitrage, lire une matrice de plus de trente risques, retrouver une information avec la recherche du panneau de gauche.

Trois questions du comité exécutif, trois réflexes à éviter

Au comité exécutif, Nathalie devra répondre à trois questions. Les chiffres qu'elle présente sont-ils à jour ? Combien faut-il mettre de côté ? Quelles décisions les programmes attendent-ils d'elle ? Derrière, il s'agit de répartir l'argent, l'attention et les priorités entre des programmes qui se disputent les mêmes équipes et les mêmes budgets.

Chacune de ces questions a son réflexe trompeur : présenter la copie reçue le mois dernier, additionner les provisions des programmes, traiter les escalades dans l'ordre d'arrivée, chacune pour elle-même. Riskr aide à éviter les trois. Le deuxième demande le plus d'explications, parce que la provision d'un portefeuille n'est pas la somme de celles de ses programmes.

Répondre aux trois questions depuis l'onglet Portefeuille

La première question se règle avant même de regarder un chiffre : de quand datent les copies que Nathalie a sous les yeux ?

1. Le portefeuille lit des copies, chaque programme garde son fichier

Nathalie ne tient aucun risque elle-même. Chaque programme vit dans son propre fichier, tenu par son directeur ; le portefeuille en importe une copie datée et les regarde ensemble. Chaque ligne du tableau donne l'essentiel d'un programme : risques actifs, dépassements, provision, escalades en attente.

2. Au-delà de trente jours, une copie est signalée

Olivier vient d'envoyer son fichier : Nathalie l'importe, et Riskr lui demande confirmation avant de remplacer l'ancienne copie. À partir de trente jours sans réimport (un seuil réglable dans le cadre du portefeuille), une copie est signalée comme ancienne, pour ne pas présenter au comité des chiffres dépassés sans le savoir.

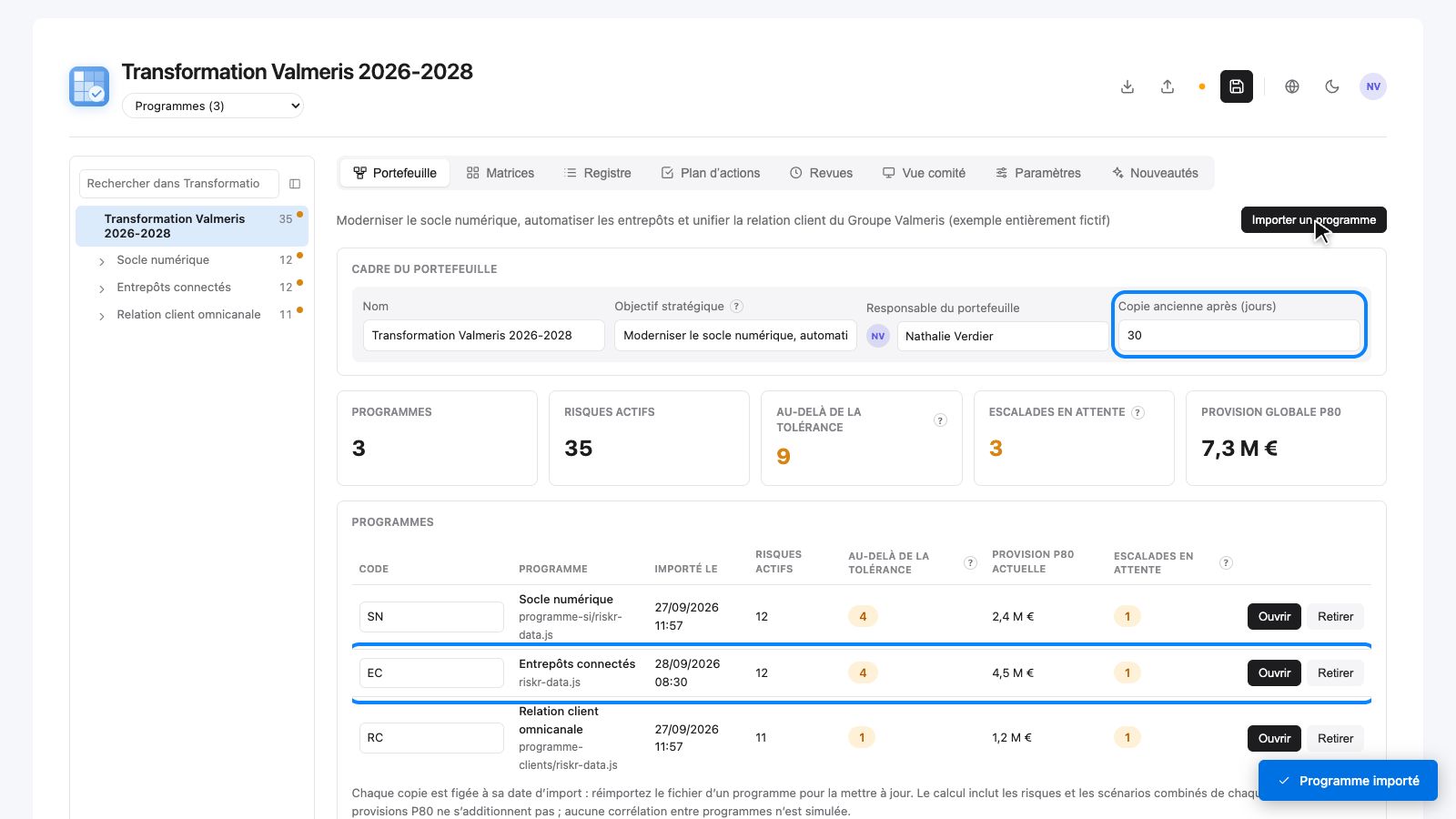

Portefeuille Transformation Valmeris après le réimport d'Entrepôts connectés
La copie d'Entrepôts connectés porte sa nouvelle date d'import ; le seuil « Copie ancienne après (jours) » est entouré.

3. Neuf dépassements, trois escalades à l'ordre du jour

Trente-cinq risques actifs, dont neuf au-delà de leur tolérance : chaque risque est comparé au seuil fixé dans son propre programme, pas à une règle unique du portefeuille. Trois escalades attendent une décision : ce sont elles qui font l'ordre du jour.

4. 8,1 M€ en additionnant, 7,3 M€ pour le portefeuille

Vient la deuxième question, combien mettre de côté. Les trois programmes annoncent 2,4, 4,5 et 1,2 M€, soit 8,1 M€ au total. Riskr affiche 7,3 M€ pour le portefeuille : 800 000 € de moins. Ce n'est ni une erreur ni un arrondi. Riskr a simulé tous les risques du portefeuille ensemble, scénarios combinés des programmes compris, en les supposant indépendants, et il le précise sous le tableau : « Les provisions P80 ne s'additionnent pas ; aucune corrélation entre programmes n'est simulée ».

Provision globale P80 du portefeuille et provisions des trois programmes
7,3 M€ pour le portefeuille, alors que les provisions des programmes totalisent 8,1 M€.

5. Trois escalades, une seule cause au Socle numérique

Seules remontent ici les escalades adressées au niveau « Organisation », chacune préfixée du code de son programme (EC pour Entrepôts connectés). Lues une à une, ce sont trois retards. Lues ensemble, c'est une seule cause : la plateforme de données du Socle numérique, dont les deux autres programmes dépendent. Seul le portefeuille peut faire ce lien.

Les trois escalades vers le portefeuille, toutes liées au Socle numérique
SN 3.1, EC 3.1 et RC 4.2 : trois programmes, trois dates, une même cause.

6. L'arbitrage dans le portefeuille, la réponse dans le programme

Nathalie décide de présenter les trois escalades ensemble au comité et le note aussitôt : date, objet, décision, décideur, motif, que Riskr exige tous. Les rôles se répartissent ainsi : l'arbitrage du portefeuille vit dans le fichier du portefeuille, mais la réponse à chaque escalade se consigne dans le fichier du programme qui l'a levée. Tant qu'Olivier ne l'y a pas notée, l'escalade reste « À décider » à chaque réimport.

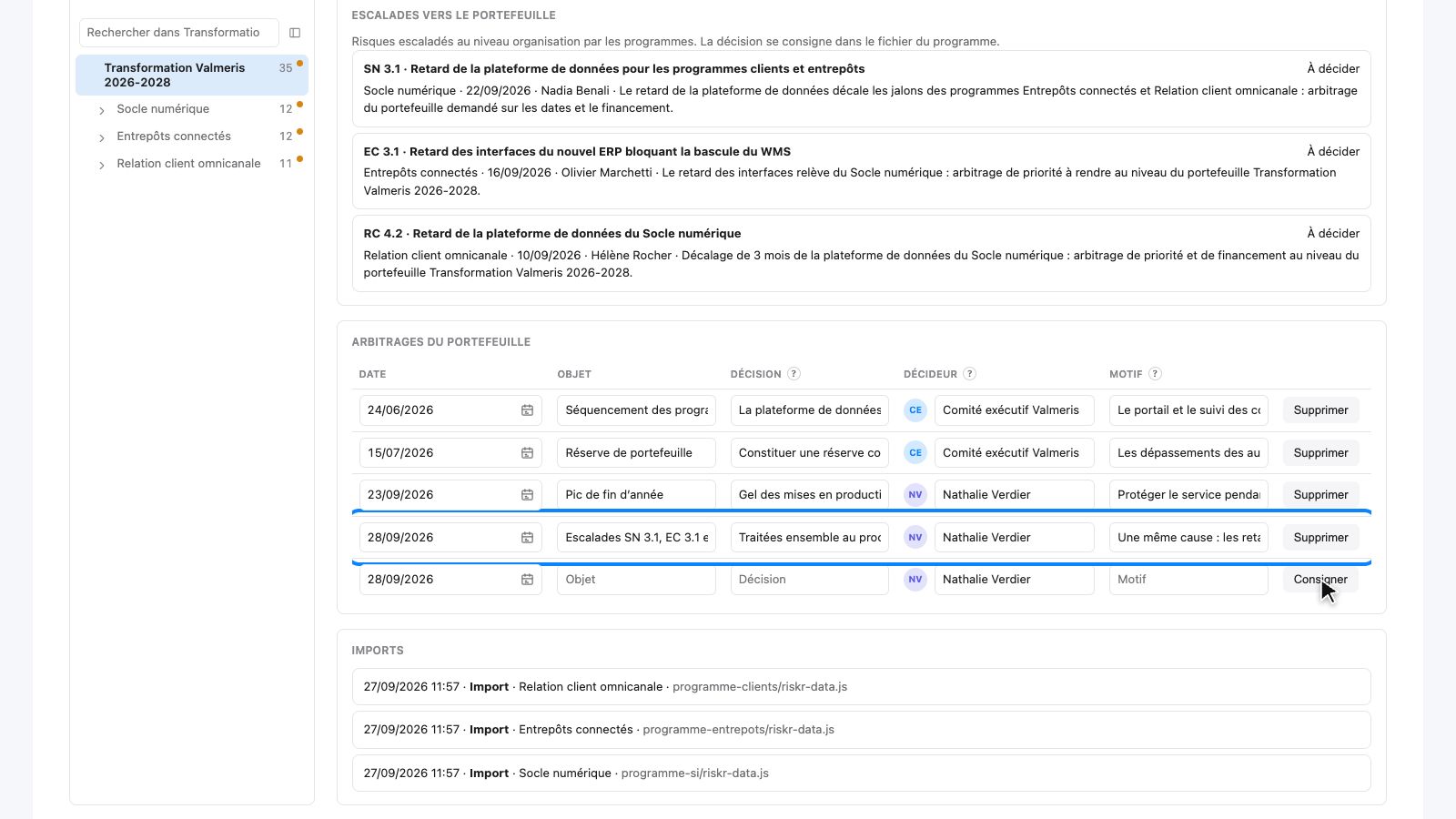

Arbitrages du portefeuille avec la nouvelle ligne consignée
La nouvelle ligne rejoint les arbitrages de juin, juillet et septembre, dont la réserve commune de 600 k€.

7. Au-delà de trente risques, une bulle par case

Avec trente-cinq risques, une bulle par risque deviendrait illisible. Au-delà de trente, Riskr dessine une bulle par case avec le nombre de risques qu'elle contient ; un clic sur la case les liste, et le survol donne leurs numéros.

8. Chercher dans les trois programmes, corriger dans un seul

La recherche du panneau de gauche fouille les trois programmes à la fois : causes, notes, indicateurs, revues. Tout est en lecture seule : un risque n'a qu'un responsable et qu'un fichier. Pour corriger, Olivier modifie son fichier, et Nathalie le réimporte.

Reste l'écart de 800 000 € entre la somme des provisions et celle du portefeuille. Pour chiffrer un projet risqué, on ne se contente pas d'une moyenne : on simule un grand nombre de déroulements possibles (méthode dite de Monte Carlo) et l'on retient un percentile. Le P80 est le montant qui suffit dans huit déroulements sur dix. La NASA, qui pratique ces calculs sur ses grands projets, rappelle que les percentiles ne s'additionnent pas : le P80 d'une somme est en général inférieur à la somme des P80, parce que tous les postes n'atteignent pas leur mauvais cas en même temps.

Pour Nathalie, chaque provision de programme couvre son propre mauvais cas. Si les trois programmes vivaient leur vie chacun de leur côté, la probabilité qu'ils dépassent tous les trois leur P80 la même année serait inférieure à une sur cent (20 % × 20 % × 20 %), et additionner les provisions reviendrait à immobiliser de l'argent pour une coïncidence presque impossible. L'inverse est vrai aussi : si les trois programmes dérapaient toujours ensemble, la provision du portefeuille rejoindrait la somme, 8,1 M€. Le bon chiffre se situe en général entre les deux, selon la force du lien, et seule une simulation d'ensemble qui tient compte des liens entre postes le donne. Or la cause commune repérée à l'étape 5 montre que ces programmes ne sont pas indépendants (la provision P80, dans les notions).

La provision laisse de côté la question du pouvoir : qui peut dépenser quoi sans demander ? Le PMI distingue deux réserves. La réserve pour aléas couvre les risques identifiés et chiffrés ; elle fait partie du budget de référence, et le chef de projet l'utilise sans changer ce budget. La réserve de management couvre ce qu'on n'a pas pu identifier ; elle reste hors du budget de référence, pilotée par le sponsor ou le portefeuille, et son usage passe par une demande formelle. Dans Riskr, la provision P80, calculée, joue le rôle d'une réserve pour aléas ; la « Réserve (€) » d'un programme, saisie à la main, se rapproche davantage d'une réserve de management (méthodes : PMI). Chez Valmeris, les réserves des programmes n'ont pas suffi : les dépassements des automates et de l'ERP ne pouvaient pas y être absorbés, et le comité exécutif a constitué le 15 juillet une réserve commune de 600 k€, gérée par la direction financière (elle figure parmi les arbitrages de l'étape 6).

Les erreurs qui trompent le comité exécutif

Devant le comité, 7,3 M€ a l'air d'un chiffre précis. Il repose pourtant sur une hypothèse que l'étape 5 vient de contredire.

Le piège le plus courant

Présenter la provision du portefeuille comme un chiffre sûr. Additionner les provisions surestime le besoin ; mais les 7,3 M€, calculés en supposant les programmes indépendants, le sous-estiment dès qu'une cause commune les fait déraper ensemble. Présentez les deux bornes au comité, 7,3 et 8,1 M€, et dites ce qui les relie : ici, la plateforme de données du Socle numérique.

Un portefeuille moins bien rangé que celui de Nathalie

Les trois programmes de Nathalie tiennent tous leur registre dans Riskr et comptent ensemble trente-cinq risques actifs. Le vôtre peut se présenter autrement.

À retenir

Le portefeuille travaille sur des copies datées des programmes : vérifiez leur date avant de présenter. Les provisions ne s'additionnent pas, parce que tous les risques n'arrivent pas en même temps, sauf quand une cause commune les relie. Plusieurs escalades peuvent cacher une seule cause, et c'est au portefeuille de la voir.

D'où vient l'escalade d'Olivier, comment circulent les copies

L'escalade EC 3.1 est née dans le programme d'Olivier, qui l'a levée avec un motif écrit : piloter plusieurs projets raconte ce moment. Les copies que Nathalie réimporte sont des fichiers ordinaires, qu'on transmet et qu'on fusionne : où sont mes données ? montre ces gestes. Pour les définitions et les référentiels :

Transcription complète

Fin septembre, Nathalie Verdier prépare le comité exécutif. Trois programmes lui ont confié un problème qu'ils ne peuvent pas régler seuls. Voyons comment Riskr l'aide.

Nathalie ne tient pas les risques elle-même : chaque programme suit les siens dans son propre fichier. Le portefeuille en rassemble une copie, pour les regarder ensemble.

Pour travailler sur des chiffres à jour, Nathalie réimporte le fichier qu'Olivier vient de lui envoyer, et remplace l'ancienne copie. Au-delà de trente jours sans réimport, une copie est signalée : on ne présente pas au comité des chiffres dépassés.

La synthèse lui dit par où commencer. Neuf risques dépassent leur tolérance, c'est-à-dire le niveau qu'un programme ou un projet a le droit de porter seul. Et trois escalades attendent sa décision : elles feront l'ordre du jour.

Le comité lui demandera aussi combien mettre de côté pour ces risques : c'est la provision. Le réflexe serait d'additionner celles des programmes : deux virgule quatre, quatre virgule cinq et un virgule deux millions d'euros, soit huit virgule un. Pourtant, Riskr annonce sept virgule trois millions pour le portefeuille : huit cent mille euros de moins.

Ce n'est pas une erreur. Une provision P80 suffit dans huit cas sur dix : Riskr imagine un grand nombre d'avenirs possibles, où chaque risque survient ou non, et retient le montant qui couvre les pertes dans quatre-vingts pour cent d'entre eux.

Chaque programme se protège ainsi contre ses propres mauvaises surprises. Mais tous les risques n'arrivent pas en même temps : quand les convoyeurs d'Olivier prennent du retard, la relation client peut très bien tenir son budget. La provision qu'un programme n'utilise pas couvre alors ce qu'un autre dépense en trop. Que les trois vivent leur pire scénario ensemble, c'est bien plus rare. Additionner les provisions, ce serait immobiliser de l'argent pour une catastrophe qui n'arrive presque jamais.

Une réserve, écrite sous le tableau : ce calcul suppose des programmes indépendants les uns des autres.

Une escalade, c'est un risque qu'un programme ne peut pas traiter seul, et qu'il confie à l'échelon du dessus. Voici celle d'Olivier : les interfaces du nouvel ERP sont en retard. Son numéro commence par EC, le code de son programme.

Mais Nathalie lit les trois ensemble. Le Socle numérique annonce du retard sur sa plateforme de données, et les deux autres programmes en dépendent. Trois alertes, une seule cause.

Ce lien, ce n'est qu'au niveau du portefeuille qu'on peut le faire. Et il éclaire la provision : ces programmes ne sont pas indépendants, leurs retards risquent d'arriver ensemble. Les huit cent mille euros d'écart sont donc à manier avec prudence.

Nathalie décide de présenter les trois escalades ensemble au comité, et le consigne aussitôt, avec son motif. Dans six mois, si quelqu'un demande pourquoi, la réponse sera là.

Sur la carte, une bulle par risque deviendrait illisible : au-delà de trente, Riskr dessine une bulle par case, avec le nombre de risques qu'elle contient. Un clic sur la case affiche le détail.

Pour retrouver une information, tapez un mot dans la recherche du panneau de gauche : elle fouille les trois programmes. Les flèches parcourent les résultats, Entrée ouvre le bon.

Nathalie peut lire cette fiche, pas la modifier : un risque n'a qu'un responsable et qu'un fichier, celui de son programme. Pour corriger, Olivier modifie son fichier, et Nathalie le réimporte.

Enfin, le panneau de gauche se replie d'un clic, et s'élargit en tirant son bord.

À retenir : le portefeuille travaille sur des copies datées. Les provisions ne s'additionnent pas, parce que tous les risques n'arrivent pas en même temps. Et plusieurs escalades peuvent cacher une même cause.

Dans le prochain épisode : où sont vos données ?

Vous souhaitez un partenaire qui connaît les exigences des grands programmes ?
